摘要:一天切换多个机型时,先把停机换料、备料等待、炉温稳定和首件确认分别计时。本文用假设数据说明换线占用,再介绍离线准备、公共料位、BOM 分组排产和 MES 防错的适用条件。提速方案要保留设备操作、清机和首件放行要求。

配图说明:封面及正文图为 AI 生成的工艺与流程示意,非工厂实拍。

一、先量出换线占用了多少时间

1.1 以实际订单结构判断瓶颈

对频繁切换机型的产线,先统计每批数量、每天换线次数和等待原因。瓶颈可能在备料,也可能在炉温稳定、首件签核或后段测试;仅看贴片机的标称速度,无法判断增加设备是否有用。

1.2 算一笔账

假设某条线每天计划开机 20 小时,仅考虑换线损失

情形 A:每天换线 1 次,每次占用 1.5 小时
        扣除换线后的可用时间 = 18.5 小时,占计划开机时间 92.5%

情形 B:每天换线 5 次,每次占用 1.5 小时
        扣除换线后的可用时间 = 12.5 小时,占计划开机时间 62.5%

情形 C:每天换线 5 次,但每次压到 0.6 小时
        扣除换线后的可用时间 = 17.0 小时,占计划开机时间 85.0%

本例中,B 到 C 每天释放 4.5 小时。
能否转化为合格产出,还受故障、节拍、良率与后段能力约束。

以上只是扣除换线时间的算术演示,不是设备综合效率 OEE,也不能直接推算合格产量。实际换线起止点要统一,例如从上一机型最后一块合格板到下一机型首块合格板,并避免把并行作业的耗时重复相加。

二、换线时间到底花在哪

2.1 环节拆解

环节做什么需现场记录的耗时可压缩程度
飞达换料拆下旧料站、装上新料站、核对料号按实际飞达数量与交换方式计时高——可离线预装
钢网更换与清洗换网、调印刷参数、试印按现场记录计时高——可提前备网
程序切换调用机型程序、核对坐标与吸嘴按现场记录计时高——可离线编程
回流曲线切换炉温从上一机型切到本机型并稳定按设定温差与稳定等待时间计时中——可用排产顺序规避
首件确认做首件、检验、签核放行按现场记录计时中——流程可优化,标准不能降
清机与防错清除上一机型残留物料,防混料单独计时,不得省略低——这是质量底线

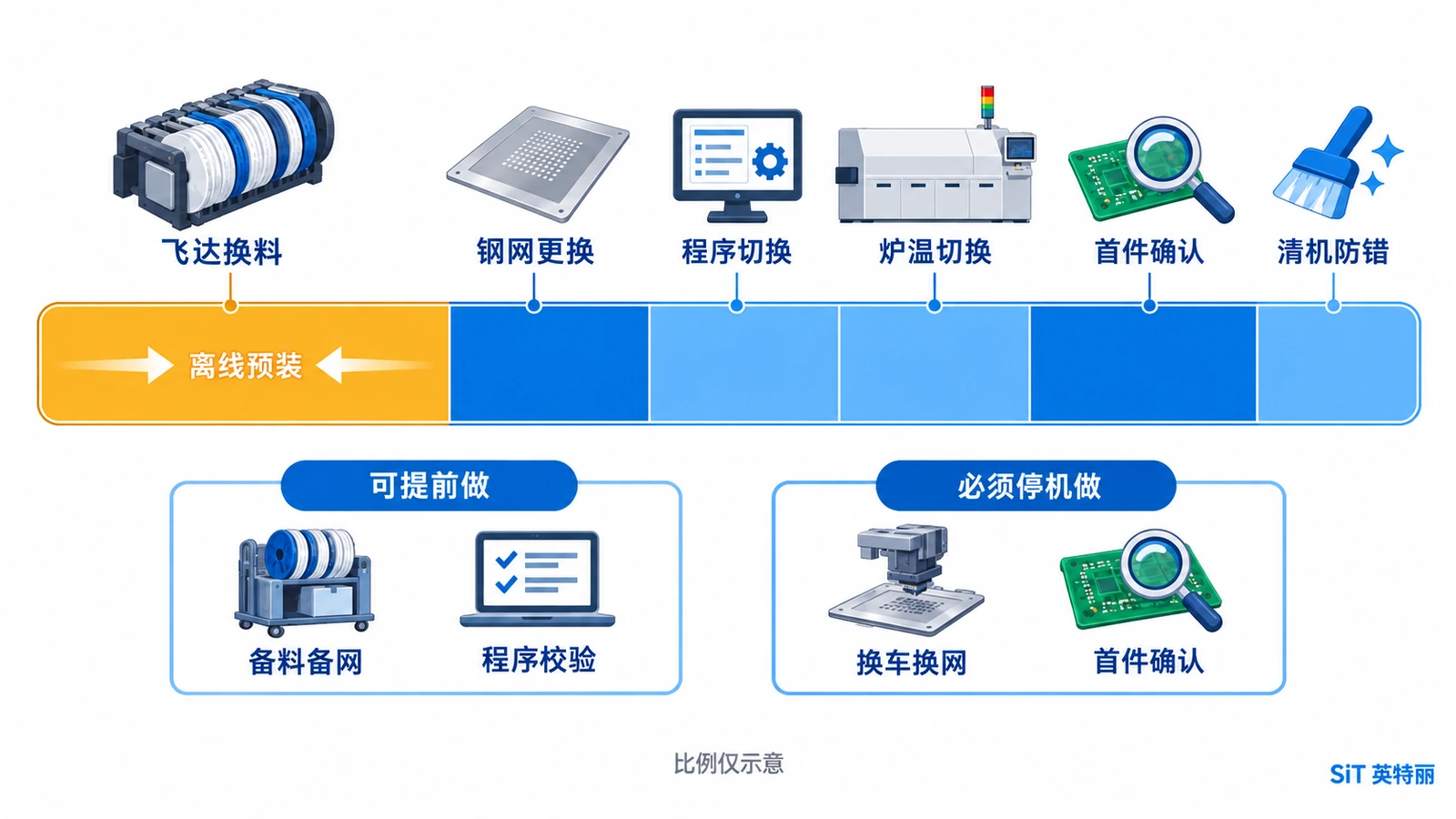

SMT换线时间构成示意图-飞达换料钢网更换程序切换炉温切换首件确认与清机六个环节及可提前准备的作业
图 1:SMT 换线时间的六个环节构成(示意图)

2.2 关键区分:停机才能做的,和不停机也能做的

快速换模(SMED)的核心思想很朴素:把"必须停机做"的作业尽量变成"停机前就做完"的作业。套到 SMT 上:

类型含义SMT 上的例子
内部作业只能在设备停机时完成把料车推上机、更换钢网、首件试贴
外部作业设备运行时就能提前完成备料、飞达上料、料号核对、备用钢网清洗、程序编制与离线校验

很多工厂换线慢,不是动作慢,而是把大量本可以提前做的事,留到停机之后才开始做——停机了才去仓库领料,领完才发现少一卷,再去找替代……时间就是这么没的。

三、把外部作业挪出去的四个做法

3.1 离线备料与飞达预装

设备支持整体料车交换时,可在上一机型运行期间,将下一机型物料预装到备用飞达,并离线核对料号和位置。停机后仍需按设备操作规程完成料车交换、锁紧、联机防错和首件放行。离线预装减少的是准备等待,不能把实际上机换料也算作不停机作业。投入前应确认备用飞达、料车与设备的兼容性。

3.2 钢网提前备好

可在停机前准备下一机型的备用钢网,完成清洗、张力及外观确认,并放到指定位置。正在使用的钢网仍须停机拆下后才能清洗;不能把同一张在机钢网的拆卸和清洗都记作外部作业。钢网上机后仍按程序完成印刷与首件确认。

3.3 程序离线编制与校验

设备支持时,可先在离线工作站编制和校验新机型程序;上机后仍须完成现场确认与首件验证。AOI 程序的版本管理尤其要规范,否则多机型频繁切换时很容易调错版本,见:AOI程序版本管理怎么做_误报漏报复判与变更留痕

3.4 首件流程可以优化,但标准不能降

首件是防止批量性错误的最后一道闸,不能为了赶时间简化。可以优化的是流程本身:检验项目清单化、用离线 AOI 或 X-Ray 做快速预检、签核环节线上化减少等人时间。首件检验的要求见:PCBA首件检测的要求是什么?

四、料站表复用:多机型共线的关键一招

4.1 公共料位法

思路是:把多个机型都会用到的通用物料(常用阻容、常用二三极管等)在换线分组内固定在相同的料站位置,按批次和保管要求维护,只更换各机型特有的物料。这样换线时要动的料站数量大幅减少。

假设示例:两个机型各用 60 个料站,独立编排且位置全部不同
  机型 A:料站 1~60 全部按 A 排
  机型 B:料站 1~60 全部按 B 排
  → 该假设下需处理 60 个料站

公共料位法:
  料站 1~28  固定公共料(通用阻容等),换线不动
  料站 29~60 机型专用料,换线只动这部分
  → 换线时只需处理约一半料站

前提条件:
  · 多机型的 BOM 有足够的重叠度
  · 公共料的用量能支撑连续多机型生产
  · 公共料须为该机型已批准的具体料号,换线时仍核对批次和防错记录

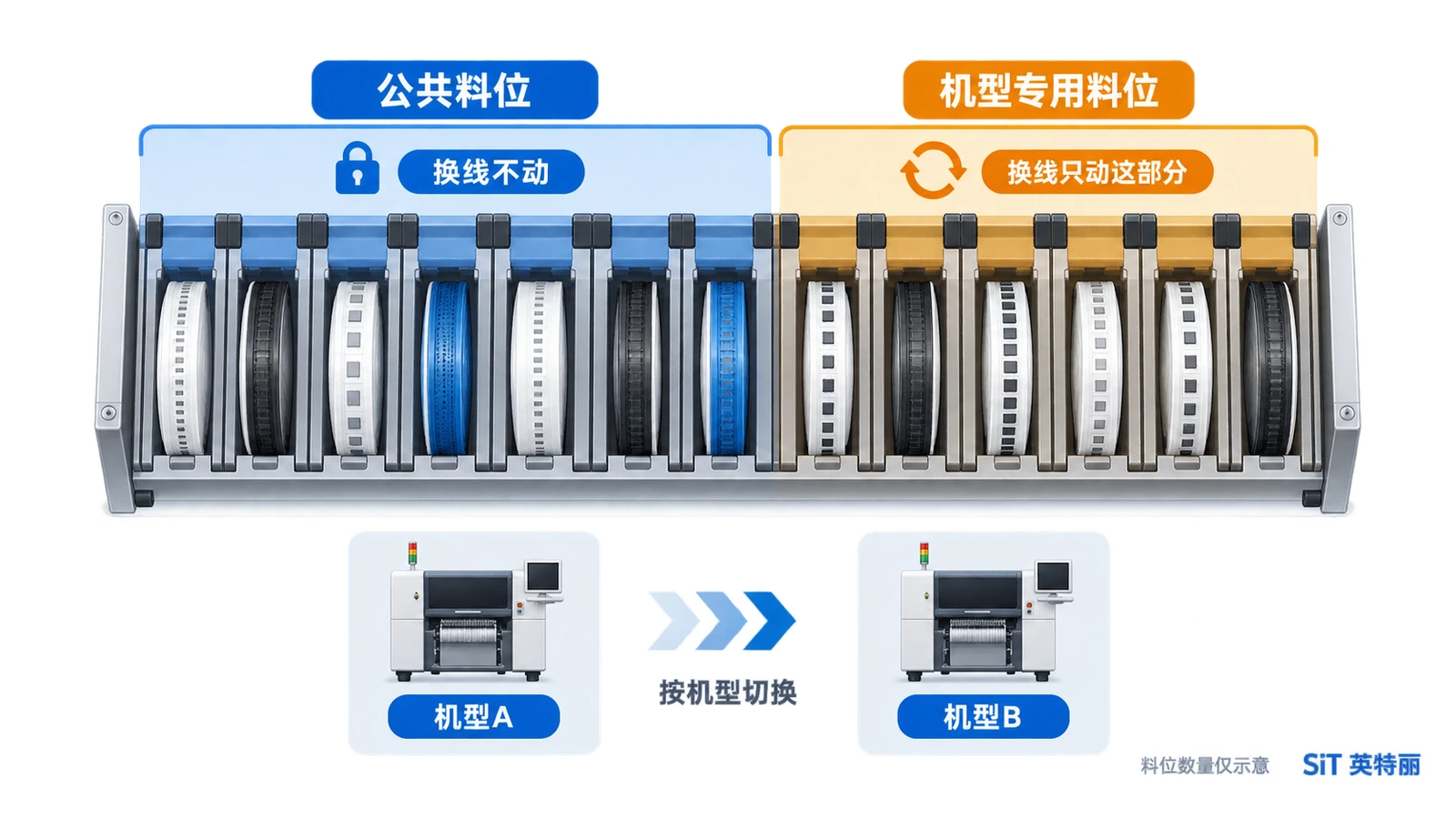

SMT公共料位法示意图-通用物料固定料站与机型专用料站分区的换线优化布局
图 2:公共料位法——通用料固定、专用料切换(示意图)

这一招的前提是 BOM 有重叠。这也反过来说明了元件标准化的价值:客户侧把料号收敛,代工侧的换线效率就能跟着改善,最终反映在报价和交期上。标准化的做法在系列第一篇有展开:覆铜板涨价下PCBA代工怎么报价锁价_材料涨幅传导与备料条款拆解

4.2 按 BOM 相似度给机型分组排产

排产策略怎么排优点代价
纯按交期谁急先做谁交期响应快可能增加换线,需结合订单顺序实测
按机型分组BOM 相似的机型连着做可减少部分换料作业,仍受料站容量及节拍约束部分订单要等,交期被拉长
混合策略在交期允许的时间窗内按相似度聚类兼顾两头,实际最常用依赖排产工具与数据,靠人排容易失准

除了 BOM 相似度,回流曲线相近的机型排在一起也能省下炉温切换与稳定的时间。这是排产时容易被忽略的一个维度。

五、制造执行系统在这里做什么

关于系统本身的功能介绍,站内已有一篇基础说明:MES系统的功能有哪些?对工厂有哪些优势? 这里只讲它在柔性换线场景下的四个具体作用。

5.1 上料防错

系统可将料盘条码、料号与料站表进行核对。只有与设备完成联锁并经过验证,错料报警才会阻止启动;仅显示报警的软件不能宣称“无法开机”。公共料位也要复核,权限、人工放行和异常处理均需留痕。

5.2 换线指引

把下一机型的料站表直接下发到线边终端,明确显示哪些料站要换、换成什么、哪些保持不动。操作员不用翻纸质单,也减少了看错行的机会。

5.3 数据:能量化才能改善

接入设备与工位数据后,可采集换线起止时间;领料、等待和异常原因可能仍需人工补录。先明确字段和计时口径,再用记录判断哪段值得改善,不能默认安装 MES 后所有环节就会自动可见。

5.4 小批量下的追溯

多品种生产会增加人工记录的负担。系统在配置好扫码、批次绑定和检测接口后,可以帮助追溯物料与成品;仍需校验基础数据与漏扫补录。追溯体系的核查项见:汽车/工控电子PCBA加工选择指南:IATF16949与MES追溯系统的重要性

六、小批量订单的成本,客户侧能做什么

6.1 分清工程费用与每批换线费用

钢网、治具和初始程序开发可按约定作为工程费用摊销;换线和首件确认则可能每批发生,不能全部归为一次性费用。同样的准备成本分摊到更少板件时,单件成本会上升。核价方法见:小批量PCBA代工成本居高不下的真正原因PCBA代工报价单怎么看_加工费物料费与一次性费用拆解

6.2 客户可以提前协调的事项

  • 合并下单:把几个机型或几个批次合并到同一时间窗下单,让工厂有机会聚类排产,换线成本下来,报价才有空间。
  • 拼板与共用钢网:尺寸相近、工艺相同的小板可考虑拼板生产,摊薄一次性费用。可行性要在打样前与工厂确认。
  • 料号标准化:多个产品共用料号,既利于公共料位,也利于采购议价。

七、落地路径:先量化,再改善

  1. 测基线:先选一组有代表性的换线连续记录,例如二十次,按环节拆开,别用估计值。
  2. 找大头:看哪一两个环节占了大部分时间,优先改它。不要预先认定一定是飞达换料。
  3. 分内外:把该环节的作业逐项判定为内部还是外部,能外部化的全部前移。
  4. 做硬件投入的账:多备飞达与料车要花钱,用换回的有效产能算回报周期,再决定投多少。
  5. 上系统防错:换线快了之后出错风险上升,防错必须同步跟上。
  6. 固化成标准作业:把改善后的流程写进作业指导书,并定期抽查执行情况。

附录:术语表

术语含义
换线(Changeover)产线从一个机型切换到另一个机型的全部准备作业
SMED快速换模方法,核心是把内部作业转为外部作业
飞达(Feeder)向贴片机连续供应编带元件的送料装置
料站表规定每个料站位置对应哪个料号的对照表
公共料位多机型共用、换线时保持不动的固定料站
首件批量生产前先做的样件,用于确认程序与参数正确
MES制造执行系统,承载工序管控、防错与追溯

有多品种小批量、频繁插单的生产需求,欢迎联系山西英特丽沟通排产与产能方案。
