一、为什么现在要单独谈数据中心ORv3 BBU控制板
OCP公开的Open Rack V3资料把Power Shelf、BBU Module、BBU Shelf以及通信接口拆成可互操作的系统组件。对制造端来说,这意味着BBU会以模块和机架单元重复部署,但每一只模块必须在电气、固件、状态上被Shelf正确识别。
BBU的难点不只在电池管理。它还要处理Power Shelf失电后的切换、直流母线衔接、充放电状态、温度和故障上报。单块BMS能读取电芯,不等于整架能安全接管;测试必须从板级一路做到模块和Shelf。
本文的市场与标准口径来自OCP ORv3 BBU Shelf Specification和OCP ORv3 BBU Module Specification;具体电气参数、试验等级和认证组合应以目标市场、客户技术协议及整机风险评估为准。
二、数据中心ORv3 BBU控制板不是一块“通用控制板”:先拆板卡与信号链
常见BBU系统分为电芯监控与保护、模块控制、Shelf接口以及机架管理。不同方案可能把充电功能放在模块或Shelf,但制造端都要管好电池连接、控制板、固件和结构版本。

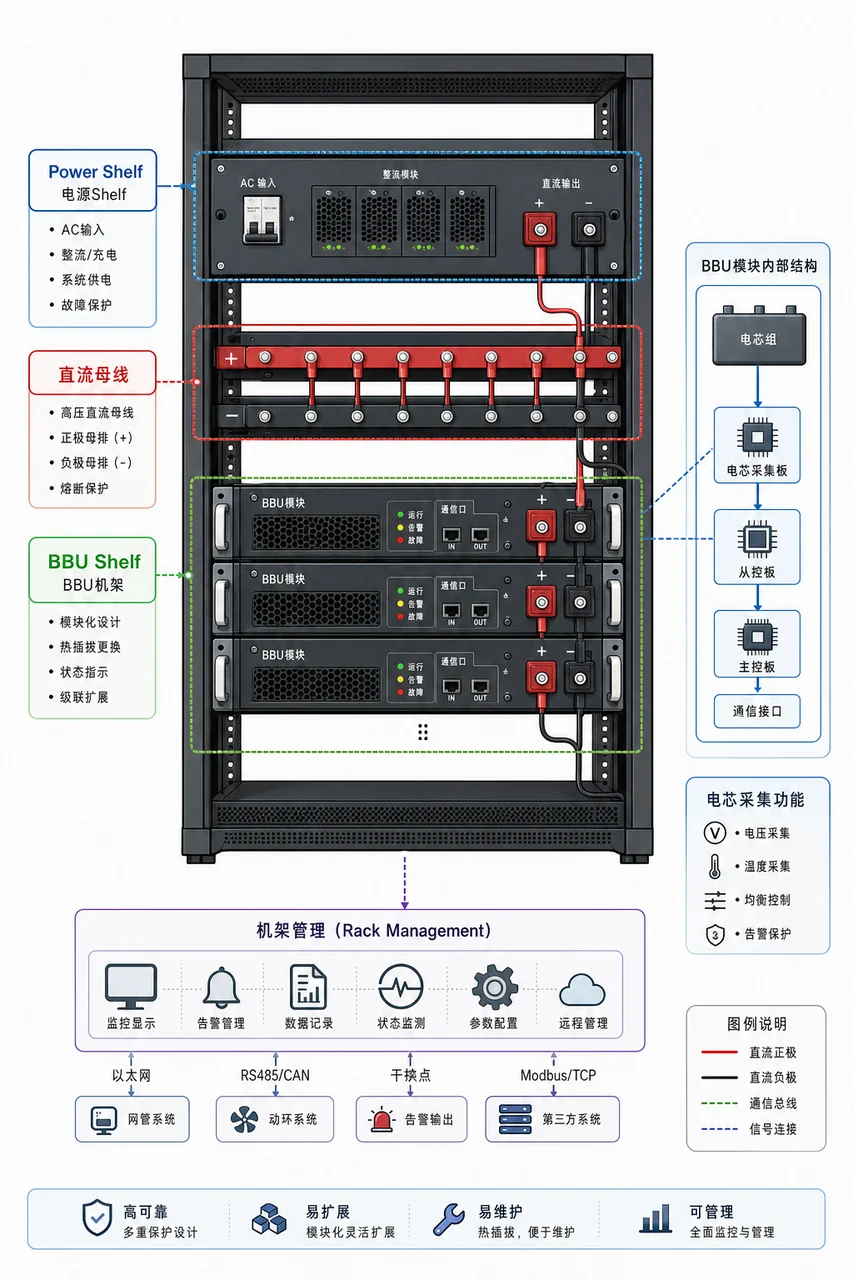

Power Shelf/直流母线 ↔ BBU Shelf ↔ 多只BBU Module
│
电芯/温度 → 采集与保护 → 模块控制板 → CAN/Modbus/PMI → 机架管理
| 板卡/模块 | 承担的功能 | 制造端需要盯住什么 |
|---|---|---|
| 电芯采集/保护板 | 采集电芯与温度并执行设计规定的保护 | 采样线序、防呆、隔离、关键器件批次与校准数据 |
| 模块控制板 | 管理充放电状态、接触器或功率通路和通信 | 固件、功率驱动、状态反馈与故障注入测试点 |
| Shelf接口板 | 汇总多模块状态并连接直流母线和管理接口 | 连接器共面度、大电流附件、槽位地址和模块插拔 |
| 整架线束/结构 | 固定模块、风道、接地和服务接口 | 线束线序、紧固扭矩、隔离件、风道遮挡和配置追溯 |

BBU模块通常包含高能量电池。制造工位的防短路、绝缘工具、运输状态和异常隔离要单独规划,不能沿用普通控制板的开放式周转方式。
三、从样机转到批量,常见的五个返工问题
3.1 采样线序错一位导致整模块误判
多芯采样连接器外观相似,装配错位可能造成异常读数。线束和板端需要机械防呆,FCT应逐通道注入或读取已知电芯模拟值,不以“能够通讯”代替采样验证。

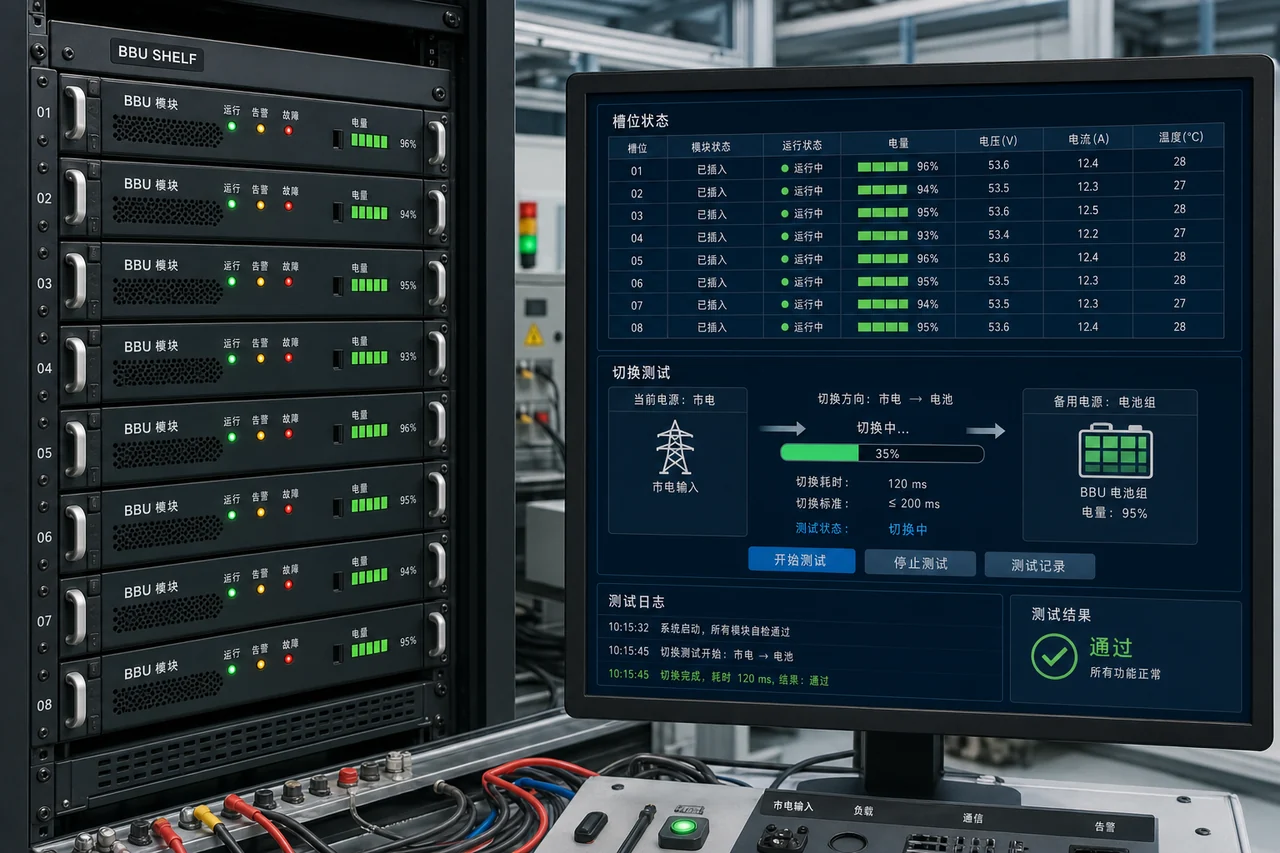

3.2 模块单测通过,Shelf切换失败
切换依赖模块状态、母线、电源架和通信时序。整架测试要模拟Power Shelf输入丢失、模块不可用和恢复过程,确认状态机与告警,而不是只测静态充放电。
3.3 固件与寄存器映射不一致
BBU Module、Shelf和机架管理可能由不同团队开发。版本表应同时列出板号、固件、寄存器映射和测试软件,任何一项更新都要评估兼容性。
3.4 大电流连接与控制板装配相互施力
母排、连接器和结构装配可能把应力传到PCB。首件要在整机尺寸链下确认定位和紧固顺序,避免靠螺钉强拉就位。
3.5 返修板绕过电池安全复验
更换采集、隔离或功率器件后,不能只补做焊点外观。返修流程要重新执行采样、通信、保护和模块绝缘/功能项目,并更新追溯记录。
四、把设计文件变成可重复交付的PCBA,工程流程怎么走
BBU制造采用“无电芯板级测试—受控电池装配—模块测试—Shelf切换测试”的分层路线更容易定位问题。
- 冻结Module、Shelf、固件、寄存器和测试软件的组合版本,建立受控配置号。
- PCBA阶段检查采样、隔离、通信和功率驱动,先用模拟器完成板级FCT。
- 电池和线束装配使用防呆与防短路工装,扫码绑定电芯/模组、控制板和结构。
- 模块级验证采样、温度、通信、充放电状态和客户规定的保护场景。
- 装入Shelf后逐槽识别,模拟输入丢失、模块掉线和恢复,完成整架追溯。
| 验证项目 | 建议做法 | 放行依据 |
|---|---|---|
| 采样通道 | 电芯模拟器逐通道输入并读取 | 线序、读数和诊断符合校准规范 |
| 模块通信 | 按寄存器映射读写状态与配置 | 版本、地址和访问权限一致 |
| 保护场景 | 按客户规范注入电压/温度/通信异常 | 进入规定状态并记录正确故障 |
| 切换状态机 | 在安全台架模拟Power Shelf丢失与恢复 | 母线、模块状态和告警符合系统规范 |
| 整架追溯 | 扫码关联Module、Shelf、固件和全部测试 | 受控配置号下记录完整 |

涉及电池的测试必须使用经风险评估的台架和联锁。生产节拍不能以跳过放电等待、绝缘确认或异常隔离为代价。
4.1 把工程样机翻译成可执行的量产版本
Open Rack v3 BBU控制系统在样机阶段可能容许临时飞线、手动写参或少量替代料,进入中大批量后,这些例外必须退出正式流程。项目启动表应同时冻结BBU模块规格、Shelf槽位、与Power Shelf的接口、通信版本、固件策略和电池包配置。每一种组合分配独立版本号,报价BOM、批准BOM、坐标、装配图、固件和测试规范使用同一后缀;尚未确认的替代料单列风险,不以口头同意直接投线。
4.2 工艺路线要覆盖SMT、DIP/THT和成品装配
工单不能在回流焊后就结束。围绕采集与控制器件贴装、大电流连接器装配、模块结构件配合、热界面、线束及Shelf总装,工程人员要给出首件观察项、可返工边界、清洗或涂覆要求、扭矩或固定要求以及装配顺序。板卡若要进入壳体、箱体、泵体或机架,还需把结构公差、线束弯折和散热路径纳入评审,避免“裸板合格、装成产品后干涉或过热”。
4.3 治具验收看的是覆盖率和可重复性
Open Rack v3 BBU控制系统的FCT建议围绕单模块电压和温度模拟、Shelf槽位扫描、充放电状态通信、告警、掉电切换逻辑与记录回读建立项目表。每一项都要说明输入条件、采集结果、判定限值、超限处置和数据保存位置。Golden Sample用于确认工装状态,但不能替代量产板逐项判定;测试软件、适配板和仪器配置同样要有版本,换电脑、换治具或升级程序后应执行受控复验。
4.4 追溯字段必须能回答“哪一批、哪一版、测了什么”
项目的追溯主键可以是PCBA序列号,也可以由整机号反查板号,但关系不能断开。建议至少关联电芯或模块批次、控制板号、固件、槽位、Shelf序列号、配置文件和整架测试结果。若发生返修,系统应保留原始结果、维修动作、复测结果和放行人;若出现替代料或临时偏差,则把授权文件与受影响序列号绑定,方便客户定位范围,而不是扩大到整月产量。
4.5 放量不是把试产工单简单复制几十次
按OCP公开规格与客户实现差异建立偏差清单,先验证模块互换和Shelf识别,再进入机架级重复交付。首批应复盘直通率、主要不良、测试节拍、治具利用率和关键物料齐套情况,再决定并线、增加工装还是调整批次。ODM项目还需把方案责任、软件交付、认证样机和后续变更的归属写清;已有完整设计的项目则把资源集中在DFM、NPI和制造一致性上。
完成上述五项后,Open Rack v3 BBU控制系统采购方拿到的就不只是一个含税单价,而是一套能解释版本、工艺、测试和交付节奏的量产方案。山西英特丽可衔接SMT、DIP/THT、波峰焊、测试和成品组装,并在项目需要时参与控制板ODM评估与样机导入。
五、采购和研发如何判断一家代工厂能不能接住项目
询价不能只比较单板加工价。询价要说明是否包含电芯/模组、线束、结构和Shelf,以及测试台架、充放电设备和安全设施由谁提供。
- 先看资料是否完整:Gerber、BOM、坐标、钢网要求、装配图、关键物料清单、测试规范和版本号要能互相对应。资料不闭环,报价再快也只是估算。
- 再看混装与测试链:项目是否同时包含SMT、DIP/THT、波峰焊、手工装配、线束或结构件,以及ICT/FCT或整机联调,决定了真实交付边界。
- 把追溯写进质量协议:关键物料替代规则、批次记录、软件版本、测试数据、返工授权和异常闭环,应该在量产前确认。
- ODM和纯代工分开谈:ODM可参与采集板、模块控制、通信和测试工装;电芯选型、保护策略、热安全和OCP系统适配由产品责任方主导。
针对Open Rack v3 BBU控制系统,山西英特丽可按项目承接SMT贴装、DIP/THT插件、波峰焊、测试以及PCBA/成品组装;需要定制时,可从方案评估、硬件或控制板开发、样机试制、可制造性导入接到量产协同。汽车、医疗和通用项目分别可结合IATF16949、ISO13485与ISO9001体系讨论质量计划,实际采用哪一体系仍由产品属性和客户要求确定。
六、数据中心ORv3 BBU控制板采购常见问题
6.1 ORv3 BBU和传统UPS电池有什么不同?
BBU更贴近机架直流母线和模块化接口,强调与Power Shelf及机架管理协同;传统UPS通常是独立交流供电系统。具体架构仍看产品定义。
6.2 BBU控制板可以不接电芯测试吗?
板级阶段可使用电芯模拟器降低风险,但模块放行仍需按客户规范在真实电池配置下验证采样、通信和状态。
6.3 是否必须按OCP公开参数生产?
只有客户明确采用某一OCP规格时才按对应版本执行。不能把“参考ORv3架构”自动写成“符合OCP”。
6.4 询价需要哪些安全资料?
除电气文件外,还需电芯/模组规格、线束、结构、绝缘与热设计、保护状态机、运输SOC要求、异常隔离和整架测试方案。
附录:术语、参考标准与站内延伸阅读
| 术语 | 白话解释 |
|---|---|
| BBU | Battery Backup Unit,电池备电单元 |
| Shelf | 把多只模块、连接和管理电路安装在一起的机架单元 |
| 接管 | 主电源失效后由BBU向直流母线提供能量 |
| 寄存器映射 | 通信协议中各地址对应的状态、命令和参数定义 |
| 电芯模拟器 | 在不连接真实电池时模拟多路电芯电压的安全测试设备 |
参考标准与官方资料
- OCP ORv3 BBU Shelf Specification:BBU Shelf接口、工作模式与Power Shelf切换
- OCP ORv3 BBU Module Specification:BBU模块功能、通信和文档要求
