摘要:试产做得挺顺,一上量就出问题——原因通常不是产线,而是该冻结的东西没冻结。本文按 EVT/DVT/PVT/MP 的节奏,给出 PCBA 从试产转中大批量量产的完整导入清单:每个阶段解决什么、转量产前必须锁死的五样东西、量产准备度评审(PRR)怎么过、首件检验(FAI)与过程能力验证做什么、爬坡期怎么分批。面向硬件项目经理、工艺工程师与供应链负责人。

一、四个阶段各自在解决什么问题

NPI(新产品导入)的通行分法是 EVT→DVT→PVT→MP。名字各家略有差异,但要解决的问题是同一套:

阶段核心目标典型数量通过标志
EVT 工程验证验证设计能不能实现功能几片到几十片功能跑通,原理性问题清零
DVT 设计验证验证设计能不能满足规格与可靠性几十到上百片可靠性与安规测试通过,设计冻结
PVT 生产验证验证工艺能不能稳定复制数百到上千片用量产工装跑通,良率达标,文件齐备
MP 量产按计划稳定交付按订单良率与交期稳定,进入常态监控

最常被压缩的是 PVT。项目赶进度时,PVT 经常被当成"多做一批 DVT",用工程手段凑合过关,结果量产后每批都要工程救火。PVT 的验证对象是工艺和产线,不是产品本身——这一点想清楚,后面的清单就自然成立。

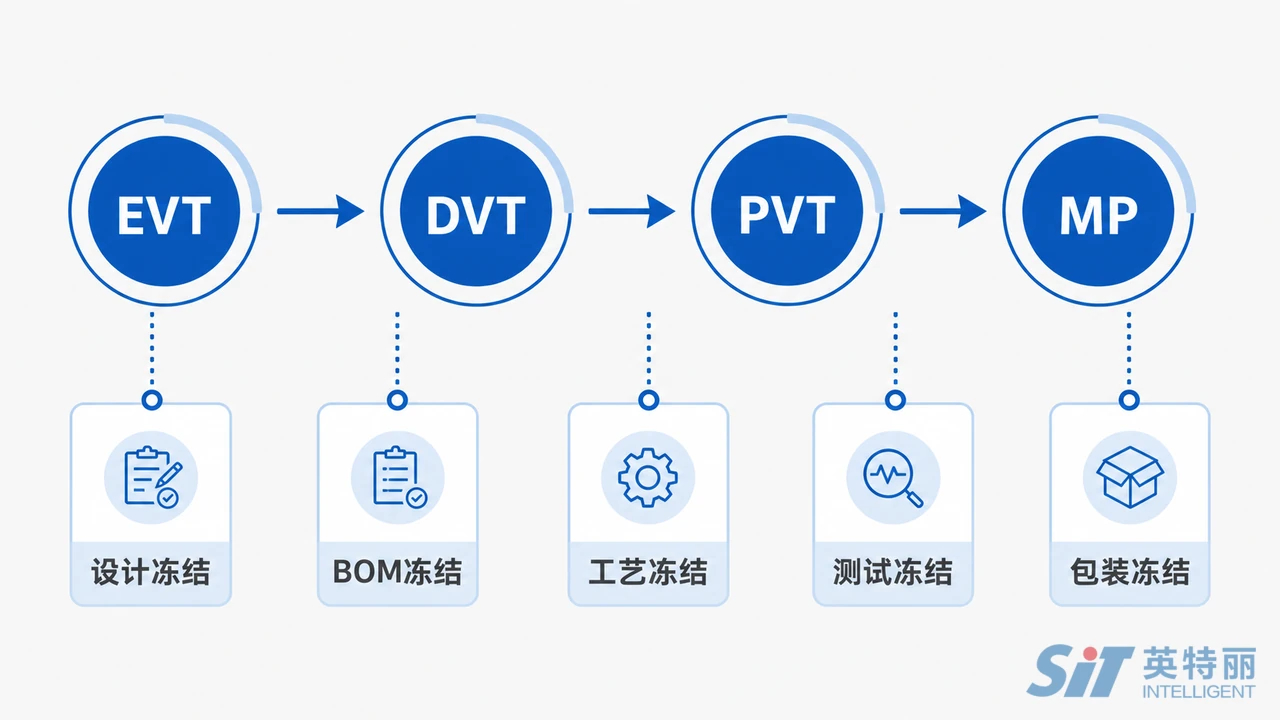

PCBA新产品导入NPI阶段流程图-EVT设计验证DVT可靠性PVT工艺验证到MP量产的冻结节点
图 1:EVT→DVT→PVT→MP 的推进节奏,以及每一步必须冻结的对象

二、转量产前必须冻结的五样东西

2.1 设计冻结

原理图与 PCB 版本号锁定,之后任何改动都走 ECN 流程,不再直接改文件。判断标准很简单:能说清当前在产的是哪一版、上一版差在哪。做不到,就说明还没冻结。变更流程见PCBA量产ECN工程变更管理_改版切换与批次界定怎么做

2.2 BOM 与 AVL 冻结

每个位号对应的料号、规格、允许品牌都要确定,并标出关键料(Key Parts)。关键料是指更换后需要重新验证的物料——主控、电源芯片、晶振、光耦、磁性元件通常都在列。AVL 里最好一个料号有两家以上可选,否则一旦停产就得改版,应对方式见元器件停产EOL与PCN替代料导入_量产中换料怎么验证

2.3 工艺文件与工装冻结

包括 SOP 作业指导书、钢网设计、回流焊温度曲线、点胶/三防的工艺参数、载具与治具。温度曲线要做实测记录并归档,不能只留一句"按常规参数"。

2.4 测试方案冻结

ICT 覆盖率、FCT 测试项与判定门限、测试架状态、不良品复测与判退规则,都要在 PVT 阶段定稿。测试方案怎么设计见PCBA量产测试方案怎么定_ICT与FCT测试治具的分工与投入

2.5 包装与标识冻结

防静电包装、干燥剂等级、托盘或吸塑规格、条码内容与位置、外箱标签。中大批量下包装错误引发的返工量并不比工艺不良少,而且往往在客户端才发现。

三、量产准备度评审(PRR)清单

转量产前建议开一次正式评审,客户与工厂两侧同时到场,逐项签字。下面这份清单可以直接拿来用:

3.1 设计与文件

  • 原理图/PCB 版本号已冻结,变更走 ECN
  • Gerber、坐标文件、钢网文件与实物一致
  • DFM 报告问题项已闭环(遗留项有书面结论)
  • SOP、检验标准、返工规范已发布到产线

3.2 物料与供应链

  • BOM/AVL 已冻结,关键料标注完成
  • 长交期料已识别,交期与备货方案确认
  • 首批量产的齐套率已核算,缺口有交期承诺
  • 关键料有第二来源或已备 LTB 方案

3.3 工艺与设备

  • 回流焊温度曲线实测记录归档
  • 治具、载具、分板方式确认并试用通过
  • ESD 防护措施在产线落实(接地、腕带、包装)
  • 换线与首件流程已写入作业文件

3.4 检测与测试

  • AOI 程序已编写并验证(误判率可接受)
  • X-Ray 抽检方案确定(BGA/QFN 空洞判定标准)
  • ICT/FCT 测试架验收通过,测试覆盖率有数据
  • 验收等级明确:IPC-A-610 Class 2 还是 Class 3,见PCBA可靠性测试与IPC-A-610验收标准详解

3.5 追溯与人员

  • 序列号规则与追溯颗粒度确定(单板级还是批次级)
  • MES 中料号、批次、工位数据已建档,做法见IATF16949与MES追溯系统的重要性
  • 产线人员完成培训并有记录
  • 异常上报路径与停线判据明确

四、首件检验与过程能力验证

4.1 FAI 做什么

首件检验(FAI)不是"看第一块板好不好",而是在每个班次、每次换线或换料后,对第一片成品做一次全项确认:BOM 一致性(位号、极性、料号)、关键尺寸、外观、关键功能参数。确认后留存记录,作为整批的基准。

4.2 过程能力怎么看

对有明确规格上下限的参数(如某个电压输出、某个电阻分选值),量产前建议做过程能力评估,常用指标是 CPK:

CPK = min[(USL − μ), (μ − LSL)] / (3σ)

USL/LSL:规格上限/下限   μ:过程均值   σ:标准差

参考对照(双边规格):
  CPK 1.00 → 约 2700 ppm
  CPK 1.33 → 约 63 ppm
  CPK 1.67 → 约 0.6 ppm

汽车电子等场景常把 CPK ≥ 1.33 作为量产准入的参考门槛,具体要求以客户规范与双方约定为准。指标之间的关系见PCBA量产良率管理_直通率FPY与DPPM怎么算

五、爬坡期怎么排:三批法

从 PVT 到满产,不建议一步到位。比较稳的做法是分三批:

批次目的放行条件
第一批(小)验证工艺参数与治具在正式产线的表现FAI 通过、AOI/FCT 数据无系统性异常
第二批(中)验证换线复现性与人员熟练度直通率达到约定门限,不良分布可解释
第三批(满)验证连续生产的稳定性与交期连续批次良率稳定,进入常态监控

每批之间要留出分析时间。跳过分析直接连排,等于把三批的风险叠加到一起——这是量产初期批量性不良最常见的成因。

六、六个高发的踩坑点

  1. 用工程样机的物料跑 PVT:手焊件、样品料与量产料的批次特性不同,验证结论不成立。
  2. 治具在 PVT 后还改:治具一改,之前的良率数据全部作废。
  3. 测试门限定得太松:量产初期看着良率很高,产品到客户端才暴露问题。
  4. 包装方案最后才定:导致首批交付临时改包装、加人工。
  5. 关键料只有单一来源:一旦缺料整个项目停摆,备货策略见PCBA物料齐套率与长交期备货策略
  6. 没定义"谁能喊停":出现异常时产线不敢停也不敢放,靠临时电话协调。

七、山西英特丽的导入方式

山西英特丽电子科技位于山西晋城,是英特丽集团旗下晋城厂,自有 30 条高速 SMT 产线、32000 ㎡厂房,通过 IATF16949、ISO9001、ISO13485 认证。新项目导入按 DFM 审查 → 工艺与治具方案 → 试产 → 量产准备度评审 → 分批爬坡的顺序推进,试产阶段的问题点、温度曲线记录、测试数据会形成书面材料交客户确认,量产后按 MES 做批次与料号追溯。

项目交接与资料包的完整清单,可参考二供导入那篇的资料包部分:PCBA二供是什么_第二供应商导入全流程与资料包清单;选厂角度见中大批量PCBA代工厂怎么选

附录:术语表

术语含义
NPI新产品导入,把设计转成可稳定量产的过程
EVT/DVT/PVT/MP工程验证 / 设计验证 / 生产验证 / 量产四个阶段
PRR量产准备度评审,转量产前的正式放行评审
FAI首件检验,换线或换批后对第一片成品的全项确认
CPK过程能力指数,衡量参数分布相对规格窗口的余量
SOP标准作业指导书
Ramp-up量产爬坡,产量从试产逐步提升到满产的过程

有产品准备从试产转中大批量量产?欢迎联系山西英特丽做 DFM 审查与量产准备度评估。
