摘要:量产阶段最贵的变更,往往不是改动本身,而是"从哪一批开始改"没说清楚——在制品、成品库存、客户端库存混在一起,售后再想区分就来不及了。本文讲清中大批量 PCBA 的工程变更(ECN)怎么管:变更分几类、一份 ECN 应该写哪些字段、影响评估问哪七个问题、切换点有哪四种定法、旧料与在制品怎么处置、变更后的追溯怎么闭环。面向硬件、工艺与质量负责人。

一、量产阶段的变更有五类

类型典型内容风险等级
设计变更原理图改动、PCB 改版、固件版本更新
物料变更替代料、换厂牌、封装调整中~高
工艺变更温度曲线、钢网开孔、治具、点胶方式
测试变更测试项增删、门限调整、测试架改动
文件与标识变更丝印、标签、包装、说明书低~中

五类里最容易被"轻处理"的是工艺变更和测试变更——因为它们不改物料清单,看起来不影响产品。实际上温度曲线调一格、测试门限放宽一点,都会改变出货产品的实际质量分布,只是问题延后暴露。中大批量下,延后暴露意味着影响面更大。

二、一份能用的 ECN 该写什么

字段说明
变更编号与版本唯一编号,便于追溯与引用
变更内容改前/改后对照,附位号、料号、参数
变更原因停产、降本、质量改善、客户要求
影响评估见第三节七问的结论
验证方案与结论做了哪些测试、结果如何、谁签字
生效方式切换点定义(工单/日期/序列号/用完为止)
库存处置旧料、在制品、成品、客户端库存怎么办
文件更新清单BOM、SOP、检验标准、测试程序、包装标识
审批与知会客户与工厂双方的责任人签字

字段不多,关键是每一栏都要有内容,不能写"无影响"了事。"无影响"是评估结论,不是免评估的理由——写结论就要写依据。

2.1 一份填对了的 ECN 长什么样

ECN-2026-0117    版本 A    发起方:客户硬件部
变更内容:R37 由 10kΩ ±1% 0402 改为 10kΩ ±1% 0603
变更原因:0402 规格近期交期拉长,0603 通用性更好
影响评估:功能无影响(分压电阻,精度等级不变);
          焊盘需改 → PCB 改版 V1.3;钢网同步更新;
          测试项无变化;认证不涉及;售后可互换
验证结论:小批 200 片试产,FCT 直通率与上批持平,
          关键节点电压偏差在规格内(见附件测试报告)
生效方式:自工单 WO-20260901-03 起(该工单尚未投料)
库存处置:旧版 PCB 剩余 1200 片 → 用于售后备件,不报废
文件更新:BOM V2.4、SOP-SMT-118、钢网图号 SN-0771
审批:客户硬件/质量 + 工厂工艺/品质 双方签字

这份单子之所以能用,是因为看完它的人不需要再打电话问任何一句话:改什么、为什么、有没有验证、从哪批开始、旧料怎么办、哪些文件要更新,全在上面。

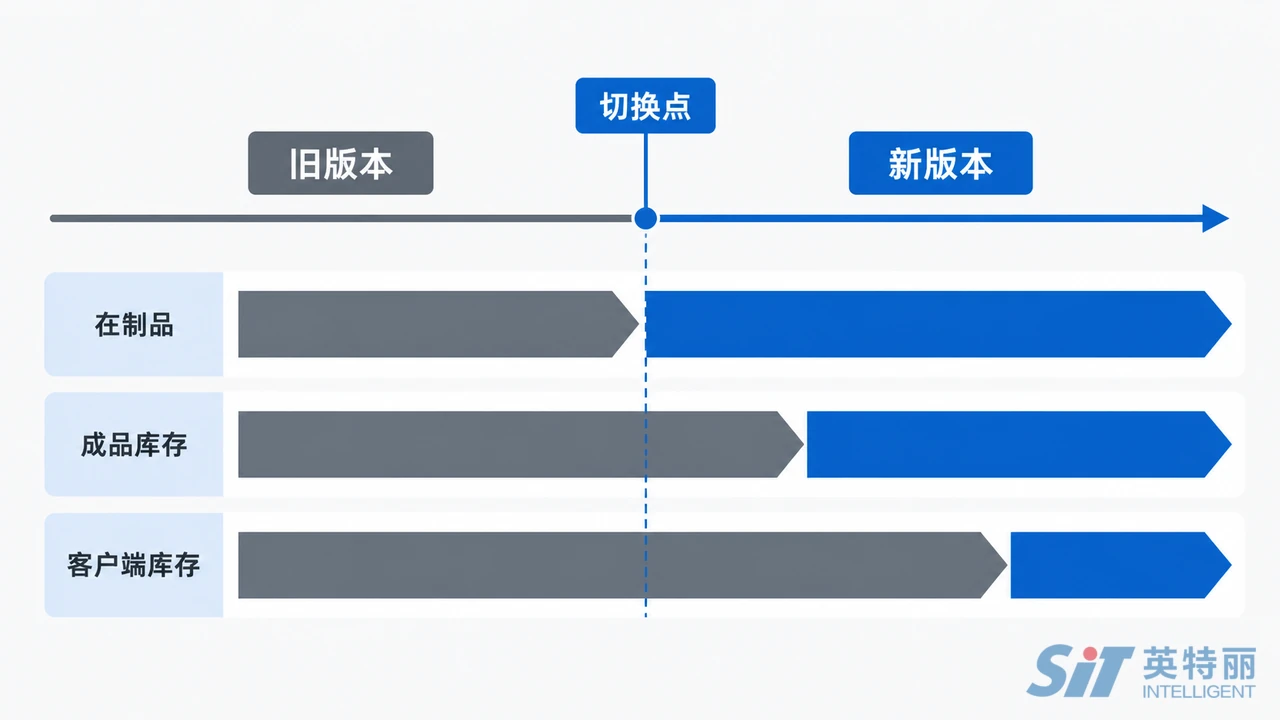

PCBA量产ECN变更切换时间轴图-在制品成品与客户端库存的新旧版本界定方式
图 1:切换点一旦定下,在制品、成品与客户端库存要分别给出处置口径

三、影响评估的七个必问

  1. 功能与性能:改动是否影响关键参数?有没有实测数据?
  2. 可靠性:是否影响温升、寿命、抗振、防护?要不要补做可靠性测试?
  3. 合规:是否触及安规件、EMC、3C/CE 认证范围?是否需要变更申报?
  4. 制造工艺:是否要改钢网、治具、温度曲线、SOP?
  5. 测试:测试程序、门限、治具是否要同步改?
  6. 供应链:新料交期多久?旧料还剩多少?会不会造成呆滞?
  7. 售后:新旧版本能否互换?维修备件怎么准备?

第七问最常被漏掉。新旧版本如果不能互换,售后必须按版本备件,这件事要在变更时就通知到服务侧,而不是等第一台返修时才发现。

四、切换点的四种定法

定法写法示例适用注意
按工单自工单 WO-2026xxxx 起执行最常用,边界清晰需确保该工单尚未投料
按日期自 X 月 X 日投产的批次起批次连续、追溯到日的场景跨班次时容易模糊
按序列号SN 从 xxxx001 起单板级追溯、售后需区分要求 SN 连续可控
用完为止旧料用完后自然切换降本类、无质量风险的变更切换期长,新旧混流,追溯必须跟上

"用完为止"看起来最省钱,但它带来一段新旧混流期。如果这段时间内客户端出现质量问题,没有可靠追溯就无法判断是哪一版。要用这种方式,前提是MES 里能按单板查到用的是哪一版物料,做法见IATF16949与MES追溯系统的重要性

五、旧料与在制品怎么处置

5.1 分四个位置盘

  • 工厂原料仓:剩余旧料数量、金额、能否退货或改用其他机种。
  • 在制品(WIP):已投料未完工的部分,是继续按旧版完成还是拆解。
  • 成品库存:工厂与客户仓里的旧版成品,是否需要标识区分。
  • 渠道与客户端:已发货部分是否需要通知,是否影响售后。

5.2 呆滞责任要写在变更单上

因变更产生的呆滞料,责任归属取决于变更由谁发起以及采用什么委外模式。代工代料模式下工厂已采购的物料,通常仍由发起方承担,但必须逐条落到文字,并在 ECN 的"库存处置"栏写明数量和金额。模式差异见PCBA代工代料与来料加工怎么选

六、变更后的验证与闭环

6.1 首件与试跑

切换后的第一批要做首件检验(FAI),并对变更涉及的项目做针对性确认。工艺类变更建议先小批试跑,确认良率与不良分布没有系统性变化再放量。相关节点见PCBA试产转量产流程_NPI导入清单与量产准备度评审怎么过

6.2 数据对比

变更前后的直通率、主要不良项分布、关键参数的均值与标准差要做对比。看不出差异是好事,但要有数据支撑,而不是凭感觉。指标算法见PCBA量产良率管理_直通率FPY与DPPM怎么算

6.3 文件同步

ECN 关闭前要确认所有相关文件已更新:BOM、AVL、SOP、检验标准、测试程序、包装标识、维修手册。少更新一处,下一次换人接手就会按旧文件做。

七、四个常见踩坑与治理办法

踩坑后果治理办法
口头通知换料无记录,追溯断链任何物料变动一律走书面 ECN
变更太频繁产线无所适从,文件版本混乱设变更窗口,非紧急变更按周或按月合并发布
只通知采购不通知产线新料到了还按旧 SOP 做ECN 的知会范围固定包含产线与质量
变更单没有关闭机制永远处于"执行中",无人确认结果设定关闭条件:首批验证数据 + 文件更新确认

治理上有个简单有效的办法:维护一份变更看板,列出全部在执行的 ECN、当前状态、切换点、责任人。中大批量项目同时跑几个机种时,这份看板比邮件往来可靠得多。

八、山西英特丽的变更管理方式

山西英特丽电子科技是英特丽集团旗下晋城厂,自有 30 条高速 SMT 产线、32000 ㎡厂房,通过 IATF16949、ISO9001、ISO13485 认证。量产项目的变更按书面 ECN 执行,内容涵盖变更对照、影响评估、验证结论、生效批次与库存处置;切换批次与物料批次在 MES 中留痕,可按工单或序列号回溯。汽车电子类项目还需按 IATF16949 的变更管理要求处理,涉及 PPAP 重新提交的情形见汽车电子PCBA代工二供导入_PPAP重新提交与IATF16949变更管理

延伸阅读:元器件停产EOL与PCN替代料导入_量产中换料怎么验证中大批量PCBA代工厂怎么选

附录:术语表

术语含义
ECN工程变更通知,量产阶段变更的书面流程文件
ECR工程变更请求,ECN 的前置申请
切换点(Cut-in)新版本开始生效的批次界定
WIP在制品,已投料尚未完工的产品
呆滞料因变更或停产不再使用的库存物料
FAI首件检验
PPAP生产件批准程序,汽车行业的量产件提交与批准要求
