摘要:量产跑得好好的,原厂一封 PCN 过来说某颗料要停产——中大批量项目最怕这种事,因为影响的不是一批货,是接下来两三年的产能。本文讲清 PCN 与 EOL 通知怎么读、"最后采购(LTB)还是改设计"怎么决策、替代料的兼容性评估要看哪几层、替代验证怎么做、切换批次怎么管。面向硬件工程师、供应链与质量负责人。

一、先读懂原厂发来的那几封信

1.1 PCN、PDN、NRND 分别是什么

通知类型含义该做什么
PCN 产品变更通知规格、工艺、产地、封装等发生变更评估变更是否影响本产品,决定是否重新验证
PDN / EOL 停产通知该型号将停止生产立即启动 LTB 与替代评估
NRND 不推荐用于新设计尚未停产,但已进入生命周期后段提前找交叉替代,新项目禁止选用

一份规范的停产通知会写明:文件编号、发布日期、生效日期、最后采购日(LTB)、最后发货日(LTS)、停产原因、受影响型号、建议替代型号。最容易被忽略的是"最后采购日"——它决定了留给你的决策窗口有多长,而不是"停产日"。

1.2 通知常常收不到

PCN 通常发给直接采购方。如果料是通过贸易商买的、或者是工厂代购的,通知未必能传到设计方手里。中大批量项目应该在合同里把这条写进去:工厂收到关键料的 PCN/EOL 通知后,有义务书面转达客户;同时自己也应定期对关键料做一次生命周期状态扫描。

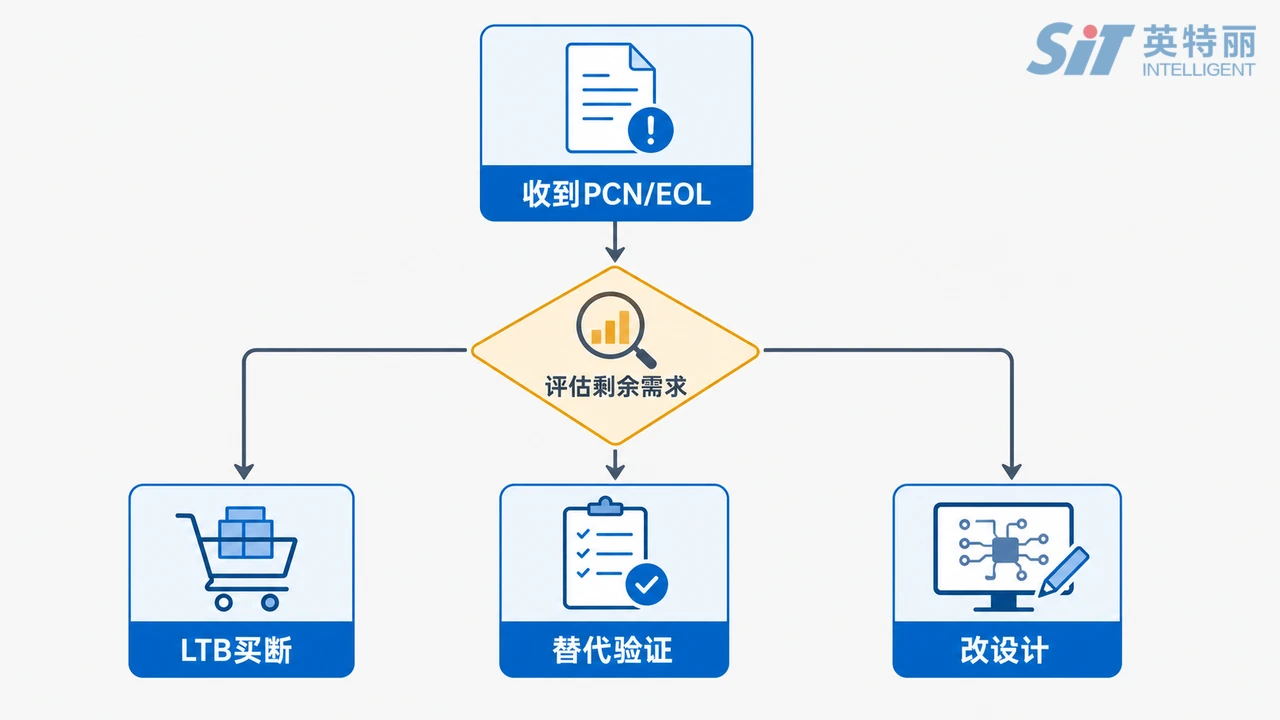

元器件停产EOL处理决策流程图-从PCN接收到LTB最后采购或替代料改版的判断路径
图 1:收到 EOL 通知后的决策路径——先算剩余需求,再选 LTB 或替代

二、"最后采购"还是"改设计":五项输入

这是个纯算账的决策,需要五项输入:

  1. 剩余生命周期需求:该产品还要卖多久、总量多少。这个数字来自产品线,不是采购能自己拍的。
  2. 成本比较:一次性买断的资金占用与仓储成本,对比改设计的工程投入 + 验证 + 认证费用。
  3. 交叉替代可行性:是否存在 pin-to-pin 兼容型号,兼容到什么程度。
  4. 供应渠道:原厂是否还接 LTB 订单、代理是否有余量、现货渠道的真伪风险。
  5. 真伪与存储风险:一次性买两三年的量,存储条件、湿敏等级(MSL)与保质期都要考虑。

2.1 LTB 数量怎么算

LTB 数量 = 剩余生命周期需求 × 单板用量 × (1 + 损耗率)
           + 售后备件需求
           + 需求波动缓冲

例:剩余需求 18 个月 × 月均 8000 台 = 14.4 万台
    单板用量 2 颗,损耗率按 3% 计 → 29.7 万颗
    售后备件按 2% → 约 6000 颗
    需求缓冲按 10% → 约 3 万颗
    → LTB 约 33.3 万颗

算出来之后还要反问三句:这笔钱占用多久、仓储条件够不够(湿敏元件有存储期限)、如果产品提前停售这批料怎么办。三句都答得上再下单。

经验上的分界线:剩余需求少、产品临近生命周期末端,倾向 LTB 一次买断;剩余需求大、产品还要卖好几年,倾向改设计。介于两者之间的,常见做法是LTB 买一部分争取时间,同时并行做替代验证,两手准备。

三、替代料的兼容性评估:四层看

3.1 封装与机械层

封装尺寸、引脚间距、焊盘兼容性、高度限制。表面看是"同封装",实际焊盘略有差异就可能要改钢网开孔,严重的要改 PCB。

3.2 电气特性层

不只看典型值,要看规格书里的最小/最大值和温漂曲线。常见坑:同容值 MLCC 换了介质材料(如 X7R 换 Y5V),直流偏压下的实际容值差很多;同型号 MOS 换了厂家,Rds(on) 与栅极电荷不同,导致驱动波形和温升变化。

3.3 功能与软件层

MCU、电源管理、通信芯片的替代要看寄存器映射、启动时序、外设差异,以及是否需要改固件。改固件就意味着要重新做一轮功能验证与版本管理。

3.4 合规与认证层

安规件(变压器、光耦、Y 电容、保险丝)的替换涉及认证文件,3C/CE 等认证可能需要重新提交或做变更申报。汽车电子还要考虑 PPAP 是否需要重新提交,见汽车电子PCBA代工二供导入_PPAP重新提交与IATF16949变更管理

四、替代验证怎么做

替代等级典型情形建议验证
A 级(直接互换)同厂同系列不同批次、AVL 内已认证品牌来料检验 + 首件确认
B 级(同规格换厂)参数一致、封装一致、厂牌不同小批试产 + 功能测试 + 关键参数比对
C 级(参数有差异)容值等级、耐压、Rds(on) 等有偏移加做温升/老化/EMC 抽测,必要时做可靠性测试
D 级(需改设计)封装或功能不兼容按新版本走完整 DVT/PVT 流程

验证方案不必每次从零设计,建议在项目导入期就定好这张分级表,写进质量协议。这样出现替代需求时,双方对"要做多少验证"没有争议,不用临时扯皮。可靠性测试的项目与验收依据见PCBA可靠性测试与IPC-A-610验收标准详解

五、切换批次怎么管

5.1 切换前要定的三件事

  • 切换点:从哪个工单号 / 哪个日期 / 哪个序列号段开始用新料。
  • 旧料处置:是用完为止还是即刻停用,剩余库存怎么处理。
  • 标识方式:外箱标签或 PCBA 上是否需要标注版本,便于售后区分。

5.2 追溯要跟上

切换后至少要能回答:某个序列号的板子用的是哪一版物料、哪一批次、哪一天生产。这依赖 MES 里的料号与批次绑定,做法见IATF16949与MES追溯系统的重要性。做不到这一层,一旦替代料后期暴露问题,召回范围就无法界定,只能按最坏情况处理。

5.3 走 ECN 流程,不要口头切换

物料替代属于工程变更,必须走书面 ECN,包含变更内容、原因、影响评估、验证结论、生效批次、审批人。完整流程见PCBA量产ECN工程变更管理_改版切换与批次界定怎么做

六、事前预防比事后处置省钱

  1. 设计阶段就做双源:关键料在 AVL 里至少有两家,选型时优先选多家可替代的封装与规格。
  2. 避开 NRND 与冷门型号:新项目选料前查一遍生命周期状态。
  3. 料号归一化:同一平台的多个型号尽量共用物料,减少小众料号数量,顺带降低采购与备货难度。
  4. 季度做一次 BOM 生命周期扫描:把 NRND、单一来源、长交期三类料标出来,提前处理。
  5. 把通知义务写进合同:关键料的 PCN/EOL 通知转达责任要明确。

这五条里,前两条在设计阶段做,成本几乎为零;等到量产后再补,每一条都要花钱。物料备货侧的配套动作见PCBA物料齐套率与长交期备货策略

七、山西英特丽的配合方式

山西英特丽电子科技是英特丽集团旗下晋城厂,自有 30 条高速 SMT 产线、32000 ㎡厂房,通过 IATF16949、ISO9001、ISO13485 认证。代工代料项目中,关键料的 PCN/EOL 通知会书面转达客户;替代料按事先约定的分级表走验证,验证记录与切换批次信息在 MES 中留痕。客户如需 LTB 备料,可按约定方式代管库存。具体的通知时限、库存保管与结算条款,以双方合同及当期服务政策为准。

延伸阅读:中大批量PCBA代工厂怎么选PCBA代工厂怎么审_中大批量客户审厂清单

附录:术语表

术语含义
PCNProduct Change Notification,产品变更通知
PDN / EOL停产通知 / 生命周期终止
NRNDNot Recommended for New Designs,不推荐用于新设计
LTB / LTS最后采购日 / 最后发货日
交叉替代用其他厂牌型号替代原型号的对照关系
MSL湿敏等级,决定元件开封后的可暴露时间与烘烤要求
ECN工程变更通知,量产阶段变更的书面流程

有关键料收到停产通知,需要评估 LTB 还是走替代?欢迎联系山西英特丽做 BOM 生命周期扫描与替代验证方案沟通。
