一、为什么现在要单独谈光伏快速关断RSD模块
建筑屋顶发生火灾或检修时,光伏阵列即使断开交流侧,组件和直流线路仍可能带电。NFPA 70 Article 690.12因此要求建筑光伏系统具备快速关断功能,产品厂商通常通过组件级关断设备、发射器和兼容的逆变器或系统方案实现。
这种法规驱动的产品具有两个制造特点:一是模块数量往往随组件或字符串增长;二是合规结论属于系统或产品组合,单块PCBA“能关断”并不自动等于整套系统符合目标市场要求。制造方必须把器件版本、固件、封装和系统测试样机锁在同一配置上。
本文的市场与标准口径来自NFPA 70 Article 690.12和UL光伏快速关断说明;具体电气参数、试验等级和认证组合应以目标市场、客户技术协议及整机风险评估为准。
二、光伏快速关断RSD模块不是一块“通用控制板”:先拆板卡与信号链

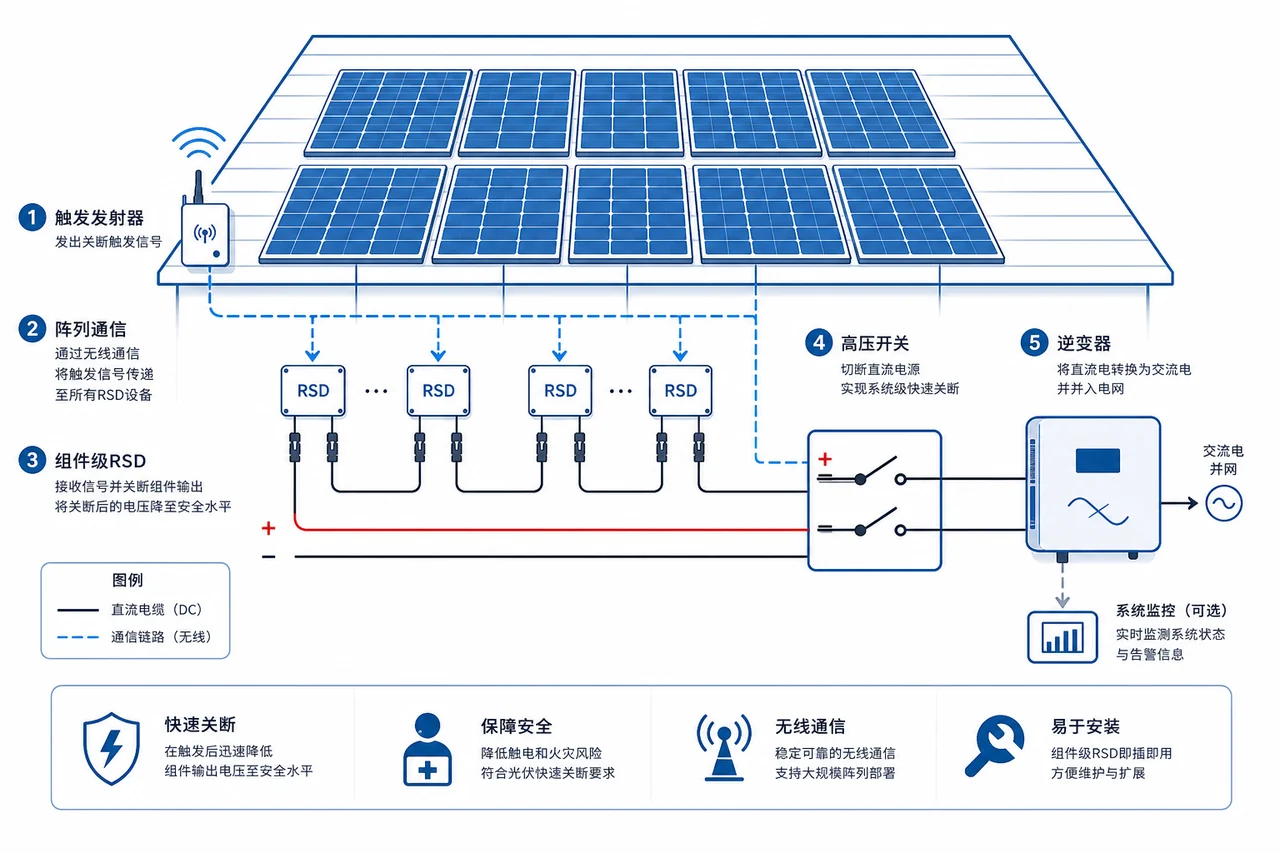

RSD可以是独立发射器加组件级接收器,也可以与逆变器、优化器或阵列级设备组合。无论拓扑如何,PCBA通常要解决高压取电、控制通信、关断执行和状态诊断。
关断触发/逆变器
│ 发射或有线命令
▼
阵列通信链路 → 组件级RSD控制 → 高压开关器件 → 直流输出
└→ 电压/温度/状态诊断
| 板卡/模块 | 承担的功能 | 制造端需要盯住什么 |
|---|---|---|
| 辅助取电与隔离 | 从光伏侧或外部电源为控制电路供电 | 高低压边界、变压器/电感焊接、绝缘材料和清洁残留 |
| 通信/触发电路 | 接收发射器、逆变器或有线触发命令 | 耦合器件方向、滤波网络一致性、固件与协议版本 |
| 高压开关执行 | 在规定条件下接通或关断组件输出 | 功率器件焊接、散热界面、栅极网络和高压间距 |
| 状态与保护 | 检测电压、温度和开关状态并处理故障 | 采样器件精度、隔离器件批次、故障注入测试点 |

组件级模块通常空间紧,设计会把高压功率区和低压控制区压得很近。DFM不能为了拼板利用率随意改变开槽、板边或涂覆禁区,高压间距和绝缘路径应由设计方确认并在制造资料中明确。
三、从样机转到批量,常见的五个返工问题
3.1 把系统级符合性误当成单板功能
快速关断涉及触发方式、阵列布置、模块与逆变器组合。板级FCT只能确认指定输入下的动作和诊断,不能代替系统测试。量产文件应引用已批准的系统配置,避免不同固件或器件混用。
3.2 高压间距被污染或返修破坏
助焊剂残留、锡珠、线头和涂覆气泡都可能改变绝缘表现。高压区的清洁、返修、外观放行和必要的耐压/绝缘测试要按客户工艺执行,不能套用低压通信板标准。
3.3 功率器件热路径不一致

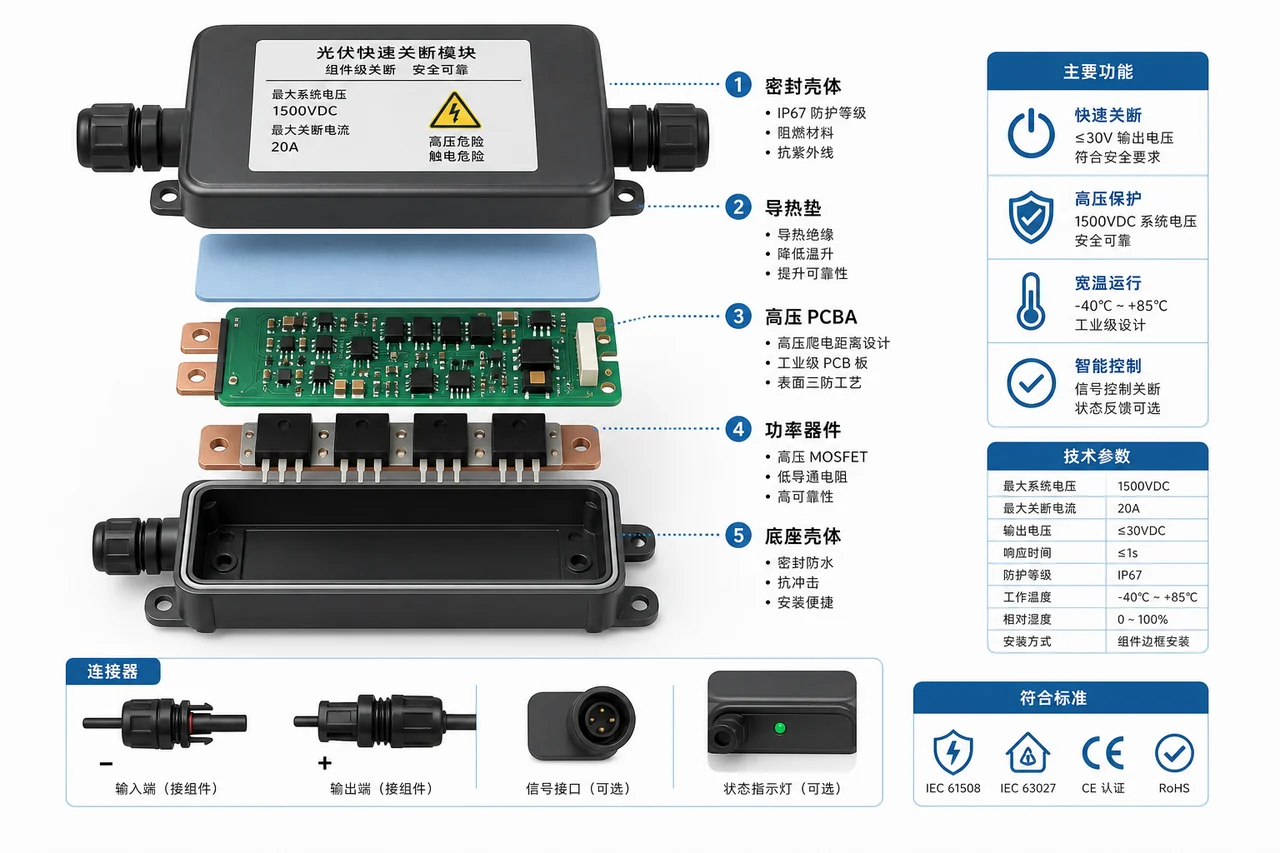

开关器件与铜面、导热垫、壳体之间的装配公差会影响温升。PCBA与壳体分开供应时,也要确认导热界面和紧固顺序;整模块交付则要把扭矩与导热材料批次纳入记录。
3.4 封装后缺陷不可见
灌封或密封能改善环境防护,也会掩盖焊点、极性和异物问题。封装前必须完成外观、电气和功能测试,封装后再做重量、外观、绝缘和关断复验。
3.5 失效模式没有进FCT
只测正常触发会漏掉通信丢失、供电异常、温度故障或开关器件异常。应由客户提供失效安全逻辑和可测试项目,治具按批准场景注入故障并记录响应。
四、把设计文件变成可重复交付的PCBA,工程流程怎么走
RSD量产的关键顺序是先锁系统配置,再做PCBA和封装;任何关键替代都要回到合规样机判断是否需要复测。
- 建立认证/评估样机的BOM、板号、固件、壳体和导热材料基线,量产工单引用同一配置。
- DFM核对高压开槽、板边、涂覆禁区、测试点和功率器件散热,拼板设计不得挤占绝缘路径。
- 完成SMT和必要插件后,先做外观、短路、绝缘前置检查与板级关断FCT。
- 模块装配时控制导热界面、紧固、线束和密封材料;如有灌封,先完成首件重量与固化验证。
- 封装后复测触发、关断、恢复、诊断和序列号,包装标签与批准配置一致。
| 验证项目 | 建议做法 | 放行依据 |
|---|---|---|
| 板级触发 | 模拟正常触发和恢复命令 | 动作顺序与客户状态机一致 |
| 故障注入 | 按规范模拟通信丢失、供电或传感异常 | 进入指定安全状态并给出正确诊断 |
| 绝缘相关测试 | 按客户和认证方案执行耐压/绝缘项目 | 使用批准的试验条件与判据 |
| 封装复验 | 固化后检查重量、外观并复做功能 | 无空洞外溢或连接器污染,功能无变化 |
| 配置追溯 | 扫码关联BOM、固件、壳体和测试记录 | 与批准样机配置一致 |

如果量产中需要更换功率器件、隔离器件、灌封胶或壳体,制造方应先发起偏差申请。是否可以直接替换,不由“电气参数相近”单独决定。
4.1 把工程样机翻译成可执行的量产版本
光伏组件级快速关断装置在样机阶段可能容许临时飞线、手动写参或少量替代料,进入中大批量后,这些例外必须退出正式流程。项目启动表应同时冻结系统工作电压、关断拓扑、发射与接收方式、连接器、灌封材料及逆变器兼容配置。每一种组合分配独立版本号,报价BOM、批准BOM、坐标、装配图、固件和测试规范使用同一后缀;尚未确认的替代料单列风险,不以口头同意直接投线。
4.2 工艺路线要覆盖SMT、DIP/THT和成品装配
工单不能在回流焊后就结束。围绕高压开关器件贴装、爬电间距复核、连接器焊接、导热界面装配、灌封和密封,工程人员要给出首件观察项、可返工边界、清洗或涂覆要求、扭矩或固定要求以及装配顺序。板卡若要进入壳体、箱体、泵体或机架,还需把结构公差、线束弯折和散热路径纳入评审,避免“裸板合格、装成产品后干涉或过热”。
4.3 治具验收看的是覆盖率和可重复性
光伏组件级快速关断装置的FCT建议围绕直流源与受控负载、发射器或触发源、关断时间采集、绝缘检查、通信及序列化建立项目表。每一项都要说明输入条件、采集结果、判定限值、超限处置和数据保存位置。Golden Sample用于确认工装状态,但不能替代量产板逐项判定;测试软件、适配板和仪器配置同样要有版本,换电脑、换治具或升级程序后应执行受控复验。
4.4 追溯字段必须能回答“哪一批、哪一版、测了什么”
项目的追溯主键可以是PCBA序列号,也可以由整机号反查板号,但关系不能断开。建议至少关联功率器件和关键绝缘物料批次、程序、触发配置、灌封批次、模块号与组件绑定关系。若发生返修,系统应保留原始结果、维修动作、复测结果和放行人;若出现替代料或临时偏差,则把授权文件与受影响序列号绑定,方便客户定位范围,而不是扩大到整月产量。
4.5 放量不是把试产工单简单复制几十次
按目标法规、逆变器兼容清单和组件接口分版,小批完成系统联调后再固化灌封与自动测试节拍。首批应复盘直通率、主要不良、测试节拍、治具利用率和关键物料齐套情况,再决定并线、增加工装还是调整批次。ODM项目还需把方案责任、软件交付、认证样机和后续变更的归属写清;已有完整设计的项目则把资源集中在DFM、NPI和制造一致性上。
完成上述五项后,光伏组件级快速关断装置采购方拿到的就不只是一个含税单价,而是一套能解释版本、工艺、测试和交付节奏的量产方案。山西英特丽可衔接SMT、DIP/THT、波峰焊、测试和成品组装,并在项目需要时参与控制板ODM评估与样机导入。
五、采购和研发如何判断一家代工厂能不能接住项目
询价不能只比较单板加工价。RSD客户应先说明目标市场、采用的系统方案以及认证或列名状态,否则代工厂无法判断哪些物料和工序属于受控关键项。
- 先看资料是否完整:Gerber、BOM、坐标、钢网要求、装配图、关键物料清单、测试规范和版本号要能互相对应。资料不闭环,报价再快也只是估算。
- 再看混装与测试链:项目是否同时包含SMT、DIP/THT、波峰焊、手工装配、线束或结构件,以及ICT/FCT或整机联调,决定了真实交付边界。
- 把追溯写进质量协议:关键物料替代规则、批次记录、软件版本、测试数据、返工授权和异常闭环,应该在量产前确认。
- ODM和纯代工分开谈:ODM可以参与辅助电源、通信接口、硬件布局与样机,但关断逻辑、系统配套、法规路径和认证样机由产品责任方确认;纯代工项目则严格按批准BOM和工艺文件执行。
针对光伏组件级快速关断装置,山西英特丽可按项目承接SMT贴装、DIP/THT插件、波峰焊、测试以及PCBA/成品组装;需要定制时,可从方案评估、硬件或控制板开发、样机试制、可制造性导入接到量产协同。汽车、医疗和通用项目分别可结合IATF16949、ISO13485与ISO9001体系讨论质量计划,实际采用哪一体系仍由产品属性和客户要求确定。
六、光伏快速关断RSD模块采购常见问题
6.1 RSD模块通过功能测试就能用于北美项目吗?
不能直接这样判断。北美项目通常涉及NEC要求以及产品/系统评估,必须确认模块、触发设备、逆变器和阵列配置是否处于认可范围。
6.2 快速关断模块必须灌封吗?
不一定。密封结构、三防涂覆和灌封各有可维修性、散热与成本取舍,应结合壳体防护、污染等级和认证样机决定。
6.3 功率MOSFET可以换同规格替代料吗?
封装和额定值相同仍可能在栅极电荷、热阻、雪崩能力和失效模式上不同。涉及认证配置时,应由设计和合规负责人批准,必要时复测。
6.4 询价RSD代工要提供哪些资料?
除Gerber、BOM和坐标外,还要提供系统框图、触发/通信说明、固件、封装结构、导热与灌封工艺、FCT和失效注入项目,以及目标市场合规状态。
附录:术语、参考标准与站内延伸阅读
| 术语 | 白话解释 |
|---|---|
| RSD | Rapid Shutdown Device,光伏快速关断设备 |
| 组件级电力电子 | 安装在单块组件附近并处理该组件电能或状态的电子设备 |
| 系统级评估 | 把模块、逆变器、触发设备和阵列配置作为组合验证 |
| 失效安全 | 发生指定故障时,设备进入预定的安全状态 |
| 受控关键项 | 改变后可能影响安全或认证结论的器件、材料、固件或工艺 |
参考标准与官方资料
- NFPA 70 Article 690.12:建筑光伏快速关断要求
- UL光伏快速关断说明:UL 1741与UL 3741相关产品/系统评估边界
- IEC 62790:2020:含控制或监测电子电路的光伏组件接线盒安全范围
