一、呆滞料不是意外,是中大批量代工的结构性产物
很多品牌商第一次跟代工厂谈呆滞料,是在改版之后接到一张"物料结存确认单"的时候。那时候讨论归属已经晚了——料早买了,钱早付了,剩下的只是谁认账。要把这件事谈明白,先得承认一个前提:在中大批量代工里,呆滞料是流程的副产品,不是谁犯了错。
结构性原因有三个。第一是采购最小单位:电阻电容按整卷(Reel)卖,一卷 5000 颗、10000 颗是常态;MOQ(最小起订量)和 SPQ(最小包装量)是两回事,MOQ 可能是 10 万颗,SPQ 是 4000 颗一盘,你要 3.2 万颗,实际到货往往是 3.6 万颗。第二是长交期备货:2026 年上半年 MLCC 因为 AI 服务器需求被大量吃掉产能,主流规格的交期普遍被拉长,车规和工控料尤其紧;交期一长,备货窗口就得往前推,预测偏差被放大成库存。第三是产品迭代:一次 ECN 改版、一次主控换代,上一版专用料立刻从"在用料"变成"结存料"。
所以真正该讨论的问题不是"能不能不产生呆滞",而是呆滞产生之后,按什么规则划分、按什么价格结算、按什么周期清理。这三条写进合同,后面就不用吵。
1.1 先统一三个名词,不然吵的是两件事
| 名词 | 行业常见口径 | 为什么容易吵 |
|---|---|---|
| 超采料(Excess) | 为满足 MOQ/SPQ 而多买的部分,料本身还是好料,只是这一单用不完 | 品牌商认为"你多买的",工厂认为"不多买根本下不了单" |
| 呆滞料(Obsolete / 呆滞) | 因改版、停产、需求取消而不再有下游用途的料,通常还约定一个静止天数(如连续 90/180 天无耗用) | 不约定天数,双方各按各的台账认定 |
| 在制品与半成品 | 已上线贴装、已开线但未完工的板子 | 取消订单时最贵的一块,常被漏在条款外 |

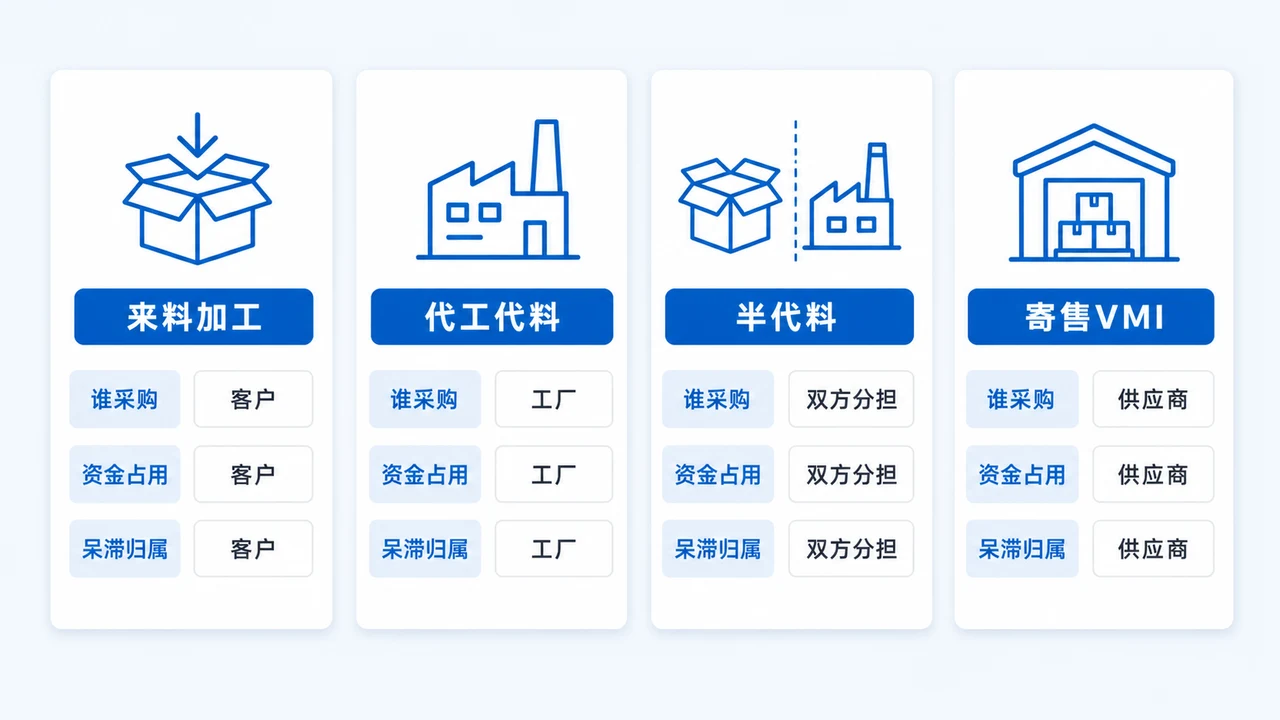

二、四种委外模式,责任边界完全不同
呆滞料归属的第一决定因素不是善意,而是谁下的采购单、钱从谁的账上出。四种常见模式对应四种边界:
| 模式 | 谁采购 | 库存资金占用 | 呆滞料默认归属 |
|---|---|---|---|
| 来料加工(Consignment) | 品牌商全部自购,发到代工厂 | 品牌商 | 品牌商自担,工厂只对物料保管与损耗负责 |
| 代工代料(Turnkey) | 代工厂按 BOM 全包采购 | 代工厂垫资 | 按合同约定,通常品牌商承担经确认备料计划内的超采与呆滞 |
| 半代料(Partial Turnkey) | 主控/存储等贵重料品牌商指定或自购,阻容感等通用料工厂买 | 双方分担 | 分段归属:自购段归品牌商,工厂采购段按备料授权处理 |
| 寄售/VMI | 原厂或代理商在工厂仓设寄售库,用多少结多少 | 供应商 | 按寄售协议,常约定一定期限后由拉动方买断 |
要提醒的是,"代工代料"不等于"呆滞全归工厂"。代工代料解决的是垫资和采购效率,不是把需求预测的风险转移掉。工厂能承担的,是自己判断失误多买的部分(比如没按备料授权数量采购、买错规格);品牌商需求变更导致的结存,通常还是回到品牌商这边。这一层如果谈的时候含糊,验收时就变成扯皮。关于四种模式的成本与适用场景对比,可参考PCBA代工代料与来料加工怎么选_中大批量委外模式对比。
三、六个真实场景:这笔料到底该谁认
下面六种是量产阶段最常见的呆滞来源。表里给的是行业里比较通行的处理思路,具体仍以双方合同为准。
| 场景 | 典型表现 | 归属判断的关键证据 |
|---|---|---|
| ① MOQ/SPQ 超采 | 订单要 3.2 万,整包只能买 3.6 万 | 备料授权单上有没有写明"允许按 MOQ/SPQ 向上取整"及上限比例 |
| ② 长交期料提前备货 | 按 12 个月滚动预测备了半年量,预测后来砍掉 | 预测冻结期(Frozen Zone)约定了几周;冻结期内的备料通常品牌商认 |
| ③ ECN 改版切换 | 新版取消了一颗 LDO,旧版还剩两万颗 | ECN 生效批次怎么界定、旧料是"用完再切"还是"立即切换" |
| ④ EOL 停产末次采购 | 原厂发 PCN 通知停产,一次性买断未来两年用量 | LTB(Last Time Buy)数量是谁核算、谁签字确认的 |
| ⑤ 订单取消或大幅下修 | 终端项目黄了,半成品和已备料全部搁置 | 取消条款里在制品、已采购未上线、已下单未到货三段怎么分 |
| ⑥ 替代料导入后原料闲置 | 切了国产替代,进口原料还压着 | 替代导入是谁发起的:降本发起方通常承担切换产生的结存 |
③④⑤ 三类金额最大,也最值得在合同里单独成条。改版切换的批次界定方法,在PCBA量产ECN工程变更管理_改版切换与批次界定怎么做里有完整流程;停产替代与 LTB 核算的细节,见元器件停产EOL与PCN替代料导入_量产中换料怎么验证。
四、合同里要写死的七项条款
这一节可以直接当谈判清单用。七条都不复杂,难在必须在下第一张备料授权之前谈完。
4.1 最容易漏的一条:保管条件与保管期限
呆滞料确认了归属、结完款,常常还继续放在代工厂仓库。这时要写清两件事:一是保管期限,超期之后怎么办(继续存放并计费、退回品牌商、或授权处置);二是保管条件,湿敏器件(MSD)在仓库放久了,再拿出来用之前该按 IPC/JEDEC J-STD-033 的要求处理干燥包装和烘烤。存放条件不写,一年后拿出来的料能不能直接上线就成了新问题。具体的防潮与包装要求,见PCBA防静电包装与运输怎么定_MSL防潮真空袋与出口木箱要求。
五、日常怎么把呆滞金额压下来
条款解决的是"发生之后怎么算",下面这套动作解决的是"少发生"。
5.1 滚动预测 + 冻结期,把不确定性挡在采购之前
做法很朴素:品牌商每月给 6~12 个月滚动预测,近端 4~8 周锁死不改,远端只作备料参考。代工厂只按冻结期数量下不可撤销采购单,冻结期之外的长交期料单独走授权。预测准不准是另一回事,但至少让"哪一段是承诺、哪一段是参考"变得清楚。
5.2 共用料策略,让结存料有第二个出口
同一品牌商多机型之间尽量统一阻容感规格、统一封装、统一电源架构。共用料越多,某个机型停掉时结存料越容易被别的机型吃掉。这件事要在设计阶段做,量产后再统一成本高。相关做法见PCBA量产降本怎么做_物料设计制造三条线的降本抓手。
5.3 月度 E&O 报表,别等到年底盘库
每月出一张结存与呆滞台账,列出料号、数量、金额、最后一次耗用日期、可用去向。金额小的时候处理选项多——转其他机型、退代理商、协助转卖;拖到年底一次性摊出来,选项通常只剩买断和报废。
5.4 ECN 用"用完再切"作为默认策略
不是所有变更都必须立刻生效。安全和法规相关的变更要立即切换;成本或工艺优化类的变更,默认按"旧料用完、新版从某批次起生效"处理,能把改版产生的结存降到接近零。前提是变更单上要写清生效批次号和旧料处理方式。
5.5 齐套率看板与长交期料单独管理
把 BOM 里交期超过一定周数的料单独拉一张清单,单独跟踪、单独备货、单独复盘。这类料既是缺料停线的主要原因,也是呆滞金额的主要贡献者。齐套管理的具体做法,见PCBA物料齐套率与长交期备货策略_量产缺料停线怎么防。
六、呆滞料处置的标准流程
一套能落地的流程大致是六步,建议在合同附件里画成流程图,双方各留一份:
第 4 步值得多花点力气。真正能退回代理商的比例取决于料的通用性和市场行情——通用阻容感、常规存储器往往还有去处,专用主控和定制模块基本只能内部消化。这也反过来说明:设计阶段少用"只有这一家能供"的料,是最省钱的呆滞管理。二供导入的完整方法见PCBA二供是什么_第二供应商导入全流程与资料包清单。
七、选代工厂时,关于库存这块该问什么
把上面的内容翻译成一张现场提问清单,审厂时直接用:
- 备料授权是怎么走的?有没有标准表单,授权单上有没有金额上限和有效期?
- E&O 报表多久出一次?能不能看一份脱敏样表?
- 仓库怎么管湿敏器件?有没有氮气柜/干燥柜,HIC 湿度指示卡怎么判读?
- 结存料的库位怎么标识?能不能按客户、按机型隔离存放?
- ERP/MES 里能不能查到某颗料的收发存明细和最后耗用日期?
- 退料给代理商的渠道有没有?过去处理结存料的常规做法是什么?
这些问题的答案比一句"我们库存管理很规范"有用得多。完整的审厂评分表见PCBA代工厂怎么审_中大批量客户审厂清单与评分表;想先搞清楚中大批量代工的整体协作方式,可以从中大批量PCBA代工厂怎么选_从试产转量产的工艺治具与追溯方案看起。
附录:常用术语对照
| 缩写 | 全称 | 说明 |
|---|---|---|
| E&O | Excess & Obsolete | 超采料与呆滞料的合称,通常按金额统计 |
| MOQ | Minimum Order Quantity | 最小起订量,原厂或代理商设定的下单门槛 |
| SPQ / MPQ | Standard(Minimum) Package Quantity | 最小包装量,如一整卷 5000 颗 |
| LTB | Last Time Buy | 停产前的末次采购,一次性备足剩余生命周期用量 |
| PCN | Product Change Notification | 原厂产品变更通知,含停产、换产地、换封装等 |
| VMI | Vendor Managed Inventory | 供应商管理库存,常与寄售配合使用 |
| Frozen Zone | 预测冻结期 | 近端不可修改的预测区间,通常 4~8 周 |
