一、先分清 OEM、ODM、JDM 三种模式的责任边界
很多分歧源于双方对模式的理解不同。三种模式的差别不在"谁生产",而在方案归谁、责任归谁:
| 模式 | 方案来源 | 工厂的角色 | 典型争议点 |
|---|---|---|---|
| OEM | 品牌方提供完整图纸与 BOM | 按图施工,负责制造质量 | 物料替代权限、变更责任 |
| ODM | 工厂提供方案(可能基于已有平台改) | 方案 + 制造,责任更靠前 | 方案产权、独占期、NRE 归属 |
| JDM | 双方共同开发 | 分工开发,界面需逐项约定 | 共有成果如何使用与授权 |
三种模式的进一步对比见 ODM与OEM的区别。本文只讨论一件事:选定 ODM 之后,合作条款该怎么谈。
二、NRE 费用:不是一笔钱,是一组科目

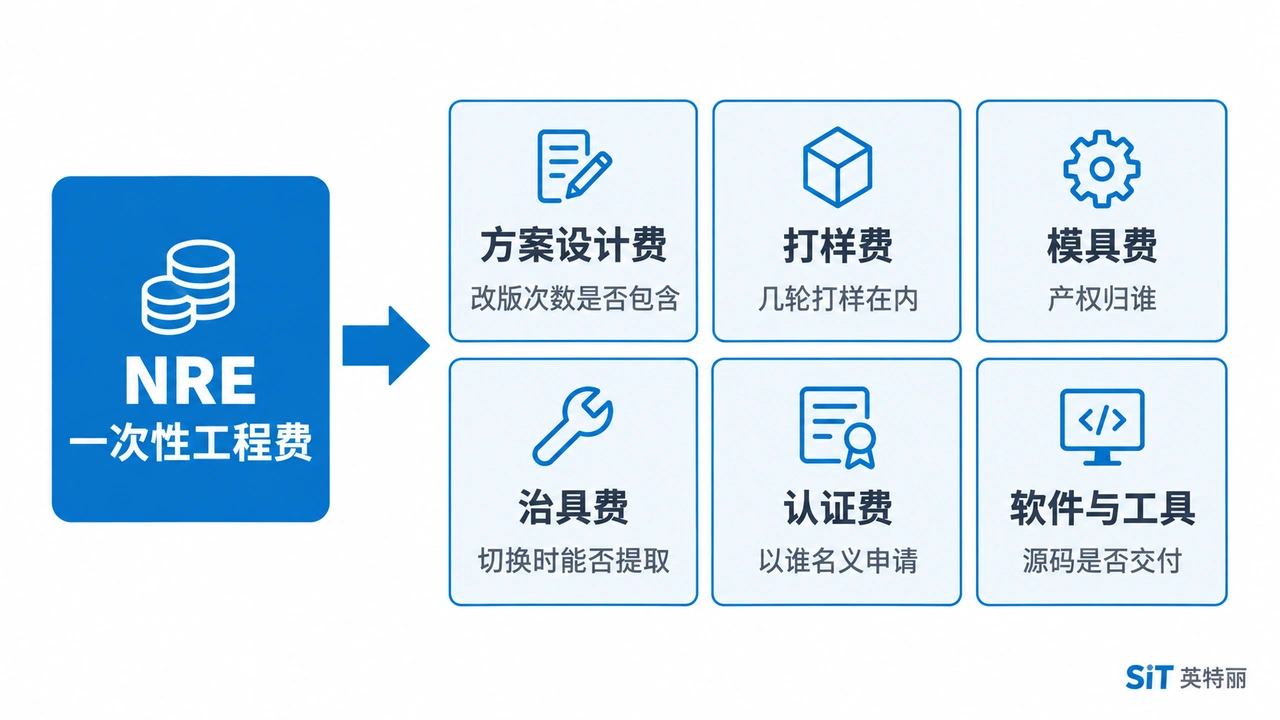

NRE(Non-Recurring Engineering,一次性工程费用)在很多报价单里就是一个总数,这是后期扯皮的主要来源。它至少应该拆成六项:
| 科目 | 包含什么 | 谈判要点 |
|---|---|---|
| 方案设计费 | 原理图、PCB Layout、结构、固件框架 | 改版次数是否包含、超出如何计费 |
| 打样费 | 板子、钢网、器件、小批装配 | 几轮打样在内、样机归谁 |
| 模具费 | 外壳、按键、导光件等注塑或压铸模 | 模具产权、存放地、可否提模 |
| 治具费 | ICT/FCT 测试治具、老化架、装配工装 | 产权归属、切换时可否随产品走 |
| 认证费 | 安规、无线、EMC 及行业专项认证 | 以谁的名义申请、证书归谁 |
| 软件与工具 | 上位机、烧录工具、产测软件 | 是否交付源码或可执行文件 |

三、模具与治具:产权和占有是两回事
这是 ODM 合作中最容易出事的地方。产权归品牌方,不代表品牌方能随时把模具拉走。要让条款真正可执行,必须同时约定四件事:
- 产权归属:付了模具费是否即取得所有权,还是取得使用权。
- 标识与登记:模具/治具上是否有唯一编号,是否有台账并定期核对。
- 存放与维护:存放地点、维护责任、寿命到期后的处置方式。
- 提取条件:在什么条件下可以提模、提前多久通知、结清哪些款项。
治具比模具更容易被忽略,但它对量产的影响更直接:没有测试治具,新工厂无法接产。治具的方案、程序和相关性数据应当一并纳入交付物清单。相关讨论见 ICT与FCT治具怎么做。
四、认证以谁的名义做,决定了你将来能不能换厂
认证名义是一个隐蔽但影响深远的条款。同一份证书,申请主体不同,后果完全不同:
| 申请主体 | 好处 | 代价 |
|---|---|---|
| 品牌方名义 | 证书随品牌走,换厂时不必重做 | 品牌方需承担申请主体责任与相应资料义务 |
| 工厂名义 | 流程省事,工厂承担较多事务性工作 | 换厂时证书通常无法直接沿用,可能需重新认证 |
| 双主体或授权模式 | 兼顾灵活性 | 条款复杂,需明确变更时的配合义务 |
五、知识产权边界:把"谁能拿走什么"逐项列清
ODM 项目的成果通常混合了三类内容,必须分开处理:
| 成果类型 | 典型内容 | 建议处理 |
|---|---|---|
| 工厂既有资产 | 已有平台方案、通用模块、内部库 | 工厂保留,向品牌方授予使用许可 |
| 项目专属成果 | 为本项目定制的原理图、Layout、结构、应用层代码 | 约定归品牌方或双方共有,并明确交付形式 |
| 品牌方投入 | 算法、协议、品牌资产、客户数据 | 归品牌方,工厂仅在项目范围内使用 |
此外还有两个必须写的条款:独占期(同一方案在多长时间内不得提供给同类竞品,范围如何界定)与交付形式(给源文件还是给可执行文件、给 Gerber 还是给成品)。保密与资料产权的通用做法见 PCBA保密与IP:Gerber与治具产权。
六、从立项到量产的责任节点表
| 阶段 | 主要交付物 | 责任方 | 付款/验收挂钩 |
|---|---|---|---|
| 立项 | 需求书、规格书、模式与条款确认 | 双方 | NRE 首付 |
| 方案 | 原理图、结构方案、BOM 初稿、成本估算 | 工厂 | 方案评审通过 |
| EVT | 首版样机、功能验证报告 | 工厂 | 关键功能达标 |
| DVT | 设计验证、可靠性测试、认证预测试 | 工厂 + 第三方 | 测试报告通过 |
| PVT | 小批试产、治具就位、产测方案定版 | 工厂 | 良率达到约定值 |
| MP | 量产排产、追溯记录、月度绩效 | 工厂 | 按批次结算 |
把付款节点与交付物绑定,比在合同里写"按进度付款"有用得多。NPI 阶段的具体做法见 试产转量产NPI怎么做。
七、立项前必须问工厂的十个问题
- 这个方案是全新开发,还是基于已有平台改?平台部分的产权怎么算?
- NRE 报价能不能按六项科目拆开?
- 包含几轮改版?超出怎么计费?
- 模具和治具的产权归谁?什么条件下可以提取?
- 认证以谁的名义申请?换厂时能否沿用?
- 交付物给到什么形式:源文件、可执行文件还是仅成品?
- 独占期多长?范围怎么界定?
- 量产阶段的物料替代权限在谁手上?
- 后续 ECN 变更怎么走流程、怎么计费?
- 产品停产后,备件与维修支持怎么安排?
这十个问题在立项前问,成本是几次会议;在量产后问,成本可能是整个项目的时间窗口。变更与停产支持的做法可参考 ECN变更控制 与 停产备件怎么管。
关键结论速览
- OEM/ODM/JDM 的差别不在谁生产,而在方案归谁、责任归谁。
- NRE 至少应拆成方案设计、打样、模具、治具、认证、软件工具六项科目。
- NRE 随量摊销必须写明未达约定量时剩余部分如何结算。
- 模具治具要同时约定产权归属、唯一标识与台账、存放维护责任、提取条件四件事。
- 没有测试治具,新工厂无法接产——治具条款对换厂能力的影响大于模具。
- 认证以工厂名义申请时,换厂通常无法直接沿用证书,可能需要重新认证。
- 项目成果应分为工厂既有资产、项目专属成果、品牌方投入三类分别约定。
- 把付款节点与阶段交付物绑定,比写按进度付款有效。
常见问题
Q:ODM的NRE费用一般包含哪些?
A:至少包含方案设计费、打样费、模具费、治具费、认证费、软件与工具费六项。报价应按科目拆开,并写明包含几轮改版、超出如何计费。
Q:NRE可以随出货量摊销吗?
A:可以,常见做法是先付一部分、其余按累计出货量逐步抵扣。但必须在合同中写明未达到约定出货量时剩余部分如何结算,否则风险会留到项目后期。
Q:付了模具费,模具就是我的吗?
A:付费不必然等于取得所有权。需要同时约定产权归属、唯一编号与台账、存放地点与维护责任、以及在什么条件下可以提取模具、提前多久通知、需结清哪些款项。
Q:测试治具为什么比模具更关键?
A:因为没有测试治具,新工厂无法接产。治具的方案、程序与相关性比对数据应当一并纳入交付物清单,否则换厂时会被卡住。
Q:认证用工厂名义做有什么风险?
A:工厂名义申请流程较省事,但换厂时证书通常无法直接沿用,可能需要重新认证。品牌方名义申请则证书随品牌走,代价是品牌方需承担申请主体责任与资料义务。
Q:ODM项目的知识产权怎么划分?
A:建议分三类:工厂既有平台与通用模块由工厂保留并授予使用许可;为本项目定制的原理图、Layout、结构与应用层代码约定归品牌方或双方共有;品牌方投入的算法、协议与数据归品牌方。另需约定独占期与交付形式。
Q:立项前最该问工厂哪几个问题?
A:方案是否基于已有平台、NRE能否拆项、包含几轮改版、模具治具产权与提取条件、认证名义、交付物形式、独占期、物料替代权限、ECN变更流程与计费、停产后的备件与维修支持。
相关阅读
- 控制板ODM定制开发_从需求到量产的电子ODM方案商
- PCBA保密与IP怎么约定_Gerber与治具产权边界
- PCBA ICT与FCT治具怎么做_测试覆盖与治具方案
- 试产转量产NPI怎么做_从EVT到MP的节点与交付物
- PCBA ECN变更控制怎么做_变更申请评审与生效留痕
- PCBA代工合同条款怎么审_中大批量采购验收付款与变更清单
有 ODM 立项需求?把产品需求书、目标成本与年度用量发过来,我们回复方案方向、NRE 拆项估算与从 EVT 到量产的节点安排。
获取评估与报价
