一、为什么现在要单独谈动力电池BJB高压采集板与CMU
动力电池BMS是大词,但真正外发制造时往往拆成主控、BJB高压采集、CMU电芯采集和通信等板卡。BJB和CMU贴近高压母线或大量电芯连接,错误往往不是“板不启动”,而是某一路线序、采样或隔离异常。
欧盟电池法规进一步强调性能、耐久、健康状态和使用数据。法规责任在整包与经济运营者,PCBA代工厂不负责电池护照平台,但采集板的序列化、校准和数据一致性是上游基础。
本文围绕动力电池BJB与CMU采用的市场与标准口径来自IEA Global EV Outlook 2026和ISO 6469-3:2021;具体电气参数、试验等级和认证组合应以目标市场、客户技术协议及整机风险评估为准。
二、动力电池BJB高压采集板与CMU不是一块“通用控制板”:先拆板卡与信号链

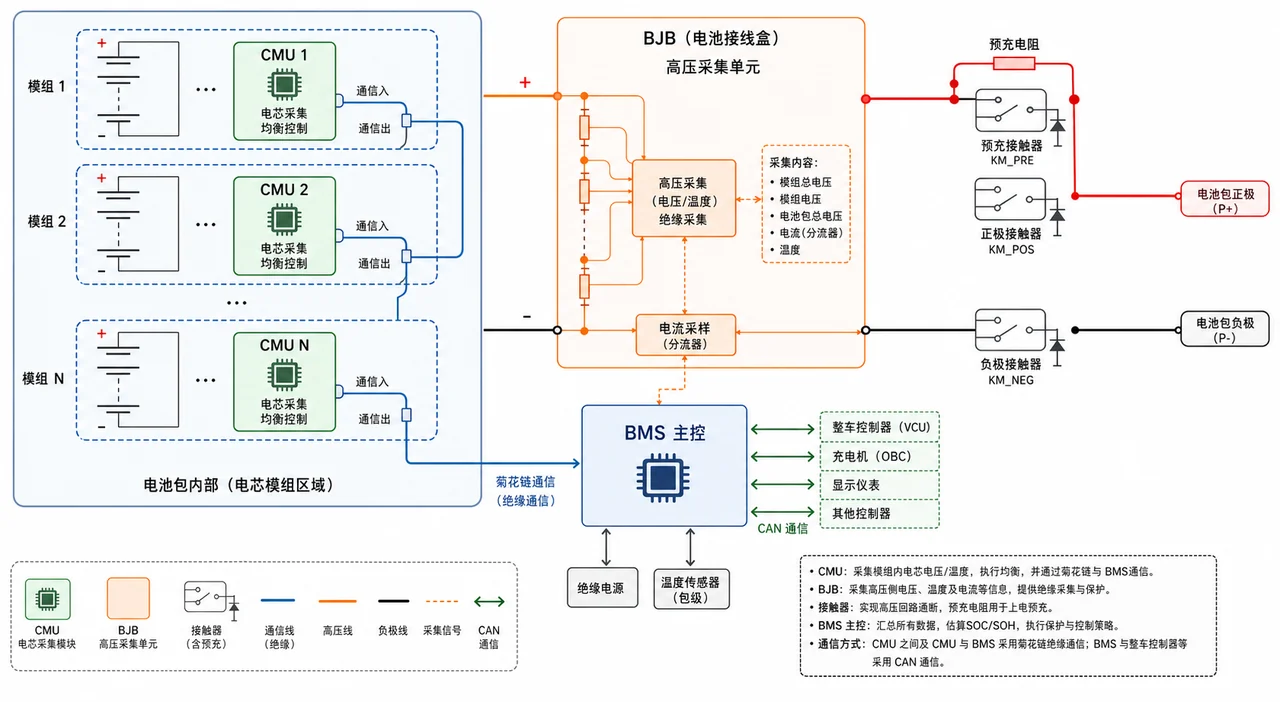

BJB位于电池包高压接线盒区域,读取母线、电流、接触器和绝缘相关状态;CMU分布在模组附近,采集电芯电压和温度并上传主控。
电芯/温度 → CMU × N → 菊花链/隔离通信 → BMS主控 高压母线/电流/接触器状态 → BJB采集 ───────┘ BMS主控 → 接触器/预充与整车通信
| 板卡/模块 | 承担的功能 | 制造端需要盯住什么 |
|---|---|---|
| CMU采集板 | 多路电芯电压与温度采集 | 连接器线序、采集芯片、均衡器件、菊花链和校准 |
| BJB高压采集板 | 母线、电流、接触器/预充状态采集 | 高压分压、隔离、爬电路径和结构连接 |
| 隔离通信 | 连接CMU、BJB与主控BMS | 隔离器/变压器、方向、终端和通信链完整性 |
| 连接与结构 | 连接母排、接触器、线束和模组 | 连接器防呆、板边绝缘、紧固应力和序列化 |

CMU通道多、连接器密集;BJB更靠近高压与大结构件。两者不能使用同一套泛化FCT,应分别建立电芯模拟、通信链和高压采样测试。
三、从样机转到批量,常见的五个返工问题
3.1 电芯线序错位或连接器偏插
一处错位可能让多个通道读数异常。连接器要机械防呆,治具逐通道注入并核对顺序,装包后再做线束扫描。
3.2 高压分压网络器件替代
BJB分压、隔离和采样器件对精度与安全相关。替代必须由设计方批准,评估校准、温漂和安全验证,不凭同封装替换。
3.3 菊花链某节点边界不稳定
单板通信通过不代表多板串接稳定。量产应使用规定数量或模拟链路做链路测试,覆盖首尾节点和掉线诊断。
3.4 板卡与母排装配应力
BJB附近结构刚性大,孔位和连接器误差会把应力传到PCB。首件在真实壳体与母排中验证尺寸链和紧固顺序。
3.5 校准与板号未绑定
采样校准、固件和硬件序列号应绑定。返修或更换关键器件后重新校准,旧数据不得沿用。
四、把设计文件变成可重复交付的PCBA,工程流程怎么走
BJB/CMU量产应以高压安全和多通道一致性为主线,板级模拟器是关键工装。
- 冻结BJB、CMU、主控、线束、连接器、固件和通信链配置。
- DFM分别审查CMU密集通道与BJB高压隔离、结构固定和测试点。

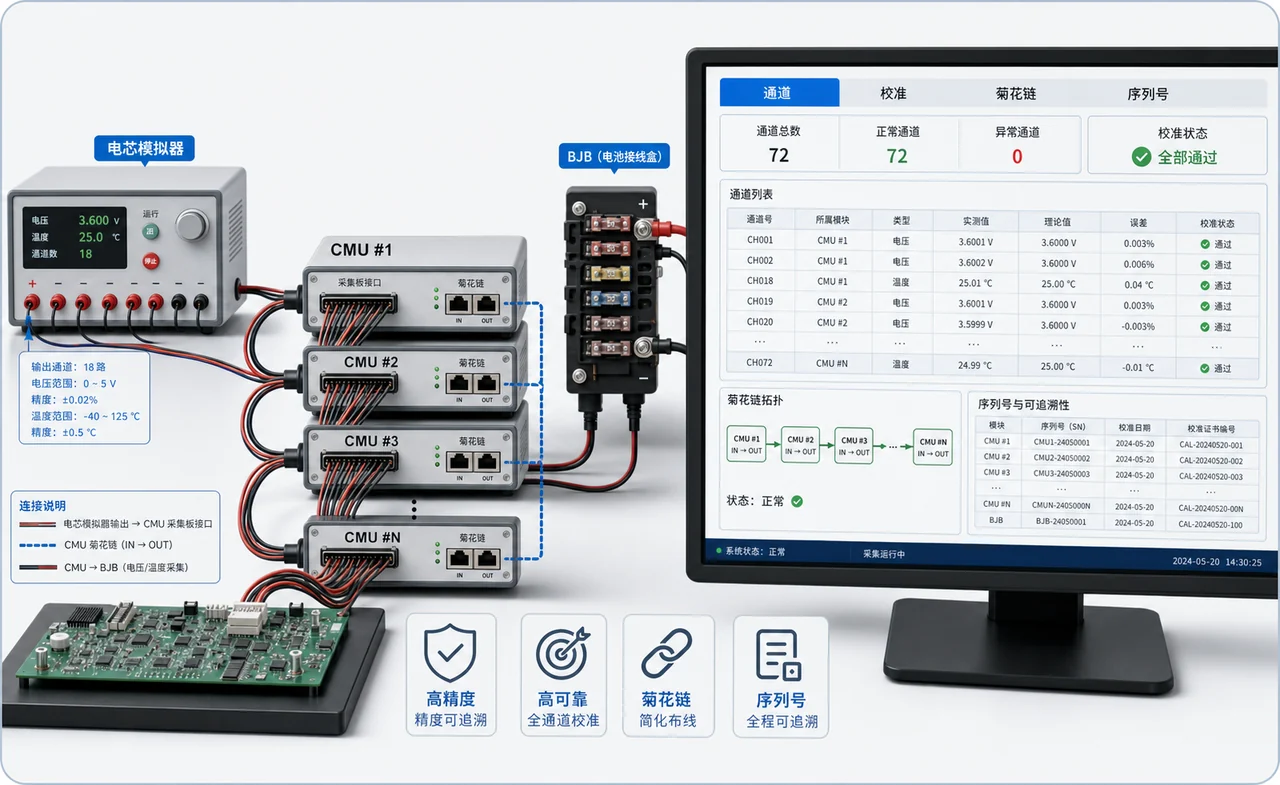

- PCBA完成后使用电芯/高压信号模拟器做逐通道采集、校准和通信。
- 按客户规定串接多块CMU与BJB,验证菊花链、节点识别和故障诊断。
- 扫码绑定板号、固件、校准、关键物料与测试结果,支持PPAP和包级追溯。
| 验证项目 | 建议做法 | 放行依据 |
|---|---|---|
| CMU逐通道 | 电芯模拟器输入多路已知值 | 线序、读数、均衡/诊断按规范 |
| BJB采样 | 安全模拟器输入母线/电流/状态信号 | 量程、隔离与诊断符合校准表 |
| 菊花链 | 串接规定节点或模拟链路轮询 | 节点完整、首尾通信和掉线诊断正确 |
| 固件/校准 | 扫码写入并回读版本与常数 | 板号—固件—校准一致 |
| 结构复验 | 装入批准BJB/模组结构后复测连接 | 装配不改变采集和通信 |

高压试验由有联锁的专用工装执行。正文不提供统一耐压、间距或采样精度数值,全部按ISO 6469-3、客户设计和整包验证确定。
4.1 把工程样机翻译成可执行的量产版本
动力电池BJB与CMU采集板在样机阶段可能容许临时飞线、手动写参或少量替代料,进入中大批量后,这些例外必须退出正式流程。项目启动表应同时冻结电芯串并联结构、采集芯片与菊花链、高压母线和接触器接口、温度点位、隔离与连接器配置。每一种组合分配独立版本号,报价BOM、批准BOM、坐标、装配图、固件和测试规范使用同一后缀;尚未确认的替代料单列风险,不以口头同意直接投线。
4.2 工艺路线要覆盖SMT、DIP/THT和成品装配
工单不能在回流焊后就结束。围绕高精度采样和隔离器件贴装、连接器及母排邻近件装配、板面清洁、三防或灌封、箱体和采样线束连接,工程人员要给出首件观察项、可返工边界、清洗或涂覆要求、扭矩或固定要求以及装配顺序。板卡若要进入壳体、箱体、泵体或机架,还需把结构公差、线束弯折和散热路径纳入评审,避免“裸板合格、装成产品后干涉或过热”。
4.3 治具验收看的是覆盖率和可重复性
动力电池BJB与CMU采集板的FCT建议围绕多路电芯电压模拟、温度输入、高压采样、绝缘或互锁接口、菊花链通信、校准与开短路诊断建立项目表。每一项都要说明输入条件、采集结果、判定限值、超限处置和数据保存位置。Golden Sample用于确认工装状态,但不能替代量产板逐项判定;测试软件、适配板和仪器配置同样要有版本,换电脑、换治具或升级程序后应执行受控复验。
4.4 追溯字段必须能回答“哪一批、哪一版、测了什么”
项目的追溯主键可以是PCBA序列号,也可以由整机号反查板号,但关系不能断开。建议至少关联采集芯片和基准器件批次、通道校准值、硬件和程序、板号、模组或电池包号、全通道测试日志。若发生返修,系统应保留原始结果、维修动作、复测结果和放行人;若出现替代料或临时偏差,则把授权文件与受影响序列号绑定,方便客户定位范围,而不是扩大到整月产量。
4.5 放量不是把试产工单简单复制几十次
按电池包串数和连接器定义建立通道映射,先关停错序、漏测和校准漂移,再进入电池包项目批量。首批应复盘直通率、主要不良、测试节拍、治具利用率和关键物料齐套情况,再决定并线、增加工装还是调整批次。ODM项目还需把方案责任、软件交付、认证样机和后续变更的归属写清;已有完整设计的项目则把资源集中在DFM、NPI和制造一致性上。
完成上述五项后,动力电池BJB与CMU采集板采购方拿到的就不只是一个含税单价,而是一套能解释版本、工艺、测试和交付节奏的量产方案。山西英特丽可衔接SMT、DIP/THT、波峰焊、测试和成品组装,并在项目需要时参与控制板ODM评估与样机导入。
五、采购和研发如何判断一家代工厂能不能接住项目
询价不能只比较单板加工价。BJB/CMU询价需提供通道数、线序、模拟器接口、隔离方案、链路节点、结构和包级质量计划。
- 先看资料是否完整:Gerber、BOM、坐标、钢网要求、装配图、关键物料清单、测试规范和版本号要能互相对应。资料不闭环,报价再快也只是估算。
- 再看混装与测试链:项目是否同时包含SMT、DIP/THT、波峰焊、手工装配、线束或结构件,以及ICT/FCT或整机联调,决定了真实交付边界。
- 把追溯写进质量协议:关键物料替代规则、批次记录、软件版本、测试数据、返工授权和异常闭环,应该在量产前确认。
- ODM和纯代工分开谈:ODM可参与采集、隔离通信、硬件和测试工装;电池算法、接触器策略、功能安全和整包合规由BMS/电池包团队主导。
针对动力电池BJB与CMU采集板,山西英特丽可按项目承接SMT贴装、DIP/THT插件、波峰焊、测试以及PCBA/成品组装;需要定制时,可从方案评估、硬件或控制板开发、样机试制、可制造性导入接到量产协同。汽车、医疗和通用项目分别可结合IATF16949、ISO13485与ISO9001体系讨论质量计划,实际采用哪一体系仍由产品属性和客户要求确定。
六、动力电池BJB高压采集板与CMU采购常见问题
6.1 BJB和PDU是同一个东西吗?
行业命名可能重叠。BJB通常指电池包高压接线/监测区域,PDU常指高压配电单元;具体功能应以客户系统图为准。
6.2 CMU每块都要校准吗?
取决于芯片方案和精度目标。至少应逐通道验证;是否逐板校准及校准点由客户规范决定。
6.3 菊花链能只测一块板吗?
单板测试必要但不足。多节点串接会暴露终端、隔离和节点边界问题,建议增加链路级测试。
6.4 询价需要电池包实物吗?
前期可用模拟器和结构样件,试产阶段建议提供真实BJB/模组结构或Golden Sample,验证连接与尺寸链。
附录:术语、参考标准与站内延伸阅读
| 术语 | 白话解释 |
|---|---|
| BJB | Battery Junction Box,电池包高压接线、监测和连接区域 |
| CMU | Cell Monitoring Unit,靠近电芯/模组的采集单元 |
| 菊花链 | 多个采集节点按顺序串接的通信结构 |
| 均衡 | 调节各电芯能量或电压差异的功能 |
| SOH | State of Health,电池健康状态 |
参考标准与官方资料
- IEA Global EV Outlook 2026:电动车市场背景
- ISO 6469-3:2021:电动车高压电气安全
- EU Batteries Regulation 2023/1542:电池性能、SOH、使用数据与护照要求
站内延伸阅读
如需评估动力电池BJB、CMU或采集链项目,可提交通道、线序、隔离、结构、校准和车规质量资料。
提交项目资料 →
